Мониторинг подготовки чемпионата мира по футболу в Волгоградской области, по состоянию на июнь 2016 года
В соответствии с постановлением Правительства Российской Федерации от 20 июня 2013 года № 518 «О Программе подготовки к проведению в 2018 году в Российской Федерации чемпионата мира по футболу», в редакции постановления Правительства от 03.06.2015 № 542 (далее – Программа) на территории Волгоградской области подлежат реализации 23 мероприятий, из числа которых: 6 мероприятий (пункты 1, 13, 14, 16, 61 и 99) – ответственный исполнитель Минспорт России (I подпрограмма); 8 мероприятий (пункты 111, 113, 114, 115, 116, 117, 138, 139) – ответственный исполнитель Ростуризм (II подпрограмма); 3 мероприятия (пункты 174, 174.1 и 190) – ответственный исполнитель Минтранс России (III подпрограмма); 1 мероприятие (пункт 206) – ответственный исполнитель Минздрав России (V подпрограмма); 4 мероприятия (пункты 221, 222, 223 и 224) – ответственный исполнитель Минстрой России (VI подпрограмма); 1 мероприятие (пункт 249.1) – ответственный исполнитель Минэнерго России (VII подпрограмма).
На период проведения выездного мониторинга статус реализации мероприятий Программы представлен следующим образом:
- 2 мероприятия – реализованы (пункты 115, 117);
- 2 мероприятия – срок реализации не наступил (пункты 16, 61);
- 4 мероприятия – работы не ведутся мероприятия планируются к исключению (пункт 111, 113, 114, 116);
- 11 мероприятий – реализуются в сроки, установленные Планом-графиком (пункты 1, 13, 14, 99, 139, 174 а, 190, 221, 223, 224, 249.1);
- 4 мероприятия – отставания от сроков, утвержденных Планом-графиком
- по п. 138 прогнозируется отставание окончания ПНР на 4 месяца;
- по п. 174.б отставание от срока начала выполнения СМР на 2 месяца;
- по п. 174.1 отставание окончания ПНР на 2 месяца;
- по п. 222 отставание окончания ПНР на 2 месяца;
I. Подпрограмма «Строительство и реконструкция спортивных объектов».

1.б «Строительство стадиона на 45000 зрительских мест, г. Волгоград, проспект им. В.И. Ленина, д. 76, в том числе: Строительно-монтажные работы».
Ответственный исполнитель – Министерство спорта Российской Федерации.
Исполнитель – ФГУП «Спорт-Инжиниринг».
Подрядчик – ОАО «Стройтрансгаз».
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. Получены разрешения на строительство от 10.10.2014 № RU34301000002МС/ЧМ и от 22.08.2015 № 34-000-48-2015. Заключен государственный контракт на выполнение СМР от 25.11.2014 № 25-11-01.
Взаимосвязанные мероприятия:

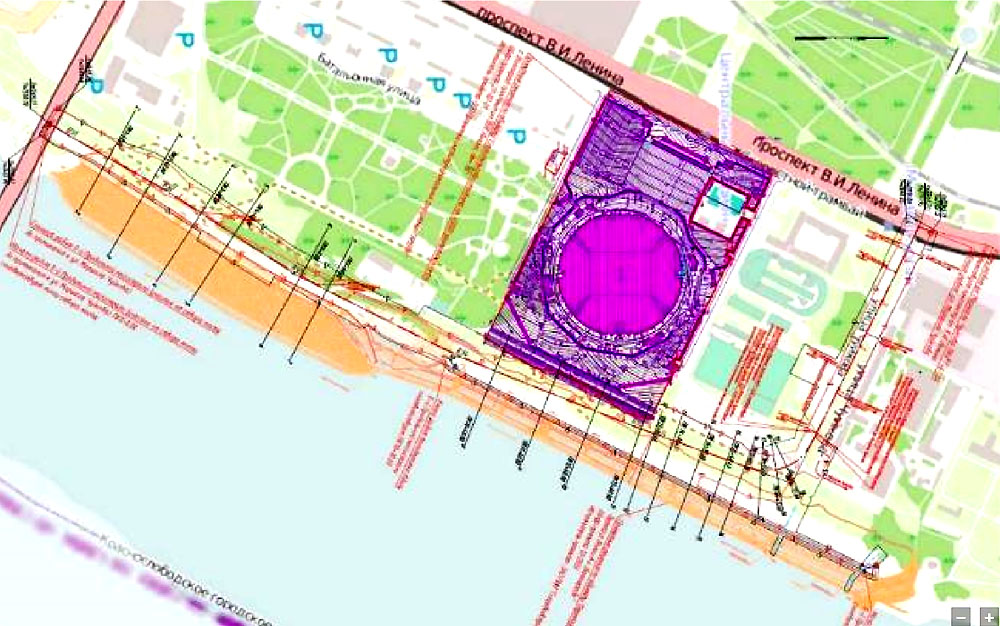

1. Строительство 0-й Продольной магистрали (рокадной дороги) с примыканием автомобильных дорог по ул. им. Калинина в Ворошиловском районе и ул. Химической в Центральном районе Волгограда.
Исполнитель взаимосвязанного мероприятия – Администрация Волгоградской области.
Проектная документация разработана, получены положительные заключения ГАУ ВО "Облгосэкспертиза" от 24.09.2015 №34-1-6-0224-14 и от 24.09.2015 №341-4-0224-14. Ведется разработка рабочей документации, плановый срок окончания – конец июля 2016.
Ведутся работы по оформлению земельных участков с кадастровыми номерами:
- 34:34:040018:4 направлено письмо Облкомдортрансом (исх. № 25/4485 от 12.05.2016) в адрес ФГБОУ ВПО «ВГАФК» на оформление земельного участка;
- 34:34:050033:16 комитет природных ресурсов и экологии Волгоградской области согласовал размещение гребной базы на участке берегоукрепления (исх. № 10-11-03/4205 от 12.05.2016), ведется переоформление участка;
- 34:34:050063:2 по участку железнодорожного пути №25, ОАО «РЖД» ответило отказом (вх. № 6135 от 11.05.2016). Облкомдортранс повторно обратился за согласием к начальнику Приволжской железной дороги-филиала ОАО «РЖД» А.В. Храпатому (исх. № 25/4771 от 19.05.2016). ОАО «РЖД» подтвердило получение письма (ответственный исполнитель – Бусыгин Д. В., т. 88452-41-57-43), прогнозный срок - конец июня;
- 34:34:040018:149 собственник участка ГУ МЧС по Волгоградской области, ведется переоформление прав собственности; - 34:34:040018:26 собственник участка ФБУ «Центр Государственной инспекции по маломерным судам МЧС по Волгоградской области», ведется переоформление прав собственности.
Согласно проектной документации, работы разбиты на 2 этапа (общая протяжённость объекта – 3,14 км): Заключен государственный контракт от 05.02.2016 № 377349 на выполнение СМР с ООО "ТрансСервис", срок сдачи объекта – 1 декабря 2017 г.
На объекте выполнены следующие работы:
- 1. Проверка территории на наличие взрывоопасных предметов и разбивке осей на этапах №1 и №2;
- 2. ПК0-ПК17 выполнена подготовка территории для устройства земляного полотна;
На объекте выполняются следующие работы:
- 3. ПК3-ПК6 ведутся работы по устройству земляного полотна;
- 4. На участке ул. Калинина ведутся работы по устройству шпунтовой подпорной стенки, выносятся сети связи из зоны строительства

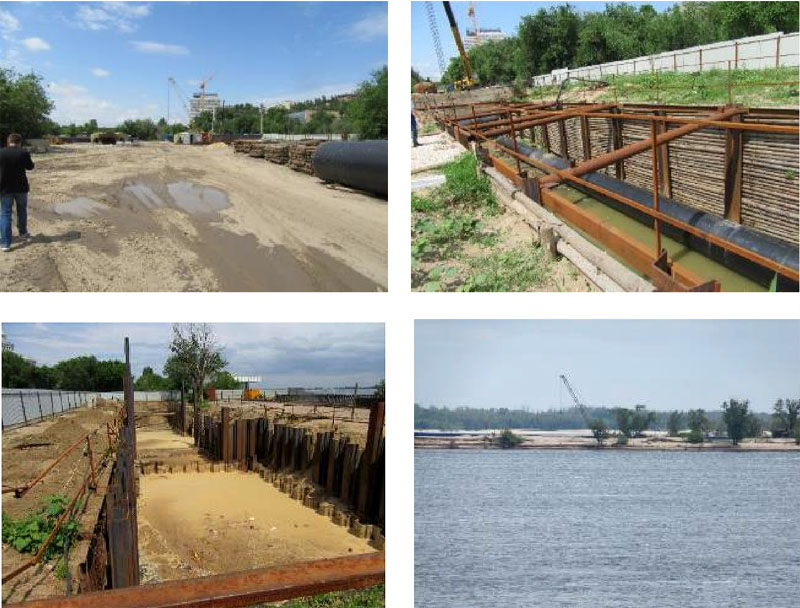

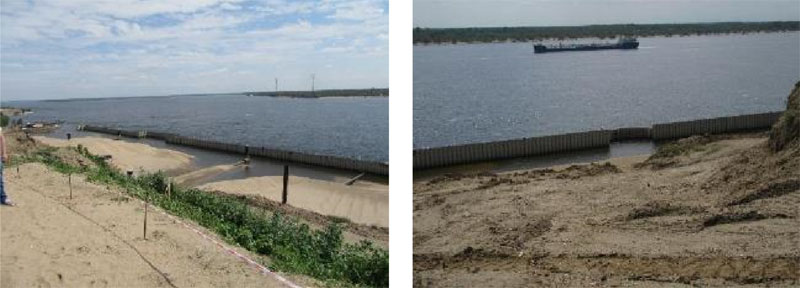

2. Строительство «Берегоукрепление правого берега р. Волга в г. Волгоград»
Исполнитель взаимосвязанного мероприятия – Комитет охраны окружающей среды Волгоградской области.
Заключен государственный контракт на выполнение подрядных работ от 30.12.2014 № 17150/14 с ООО «Трест Запсибгидрострой», согласно контракта срок окончания работ – 31.12.2017 г. Строительная готовность 37%, общая протяжённость участков строительства 2917,45 м. На день проверки работы частично приостановлены в связи с пропуском паводковых вод с Волжской ГЭС.
Риски, проблемные вопросы:
- В связи с весенним половодьем работы по берегоукреплению приостановлены, после завершения паводка с июля 2016 года работы продолжатся.
- Не выделены земельные участки по взаимосвязанному объекту «Строительства 0-й Продольной магистрали (рокадной дороги)», основной проблемный участок с кадастровым № 34:34:050063:2, в районе железнодорожного пути № 25, собственник ОАО «РЖД».
Рекомендуемые меры:
- Комитету транспорта и дорожного хозяйства Волгоградской области в случае повторного отказа ОАО «РЖД» о выделении земельного участка под строительство 0-й Продольной магистрали (исх. № 25/4771 от 19.05.2016) обратиться в Минспорт России с просьбой о содействии.

13 «Реконструкция тренировочной площадки на стадионе «Зенит», г. Волгоград, ул. Таращанцев, д. 72».
Ответственный исполнитель – Министерство спорта Российской Федерации.
Исполнитель – Администрация Волгоградской области.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком, начало СМР – август 2016 г. Объект обеспечен земельным участком в полном объеме (свидетельства о государственной регистрации права постоянного пользования земельным участком от 07.09.2006 серия 34АА № 329654, от 24.07.2014 серия 34АБ № 372092). Технические условия получены в полном объеме (ТУ на электроснабжение от 23.07.2015 № 220ко-2015, ТУ на газоснабжение от 14.07.2015 № 196, ТУ на водоснабжение и водоотведение от 21.08.2015 № кв11к). Получены положительные заключения ГАУ ВО «Облгосэкспертиза» от 25.12.2015 №№ 34-1-4-0132-15, 34-1-6-0132-15. Администрацией Волгограда проведена работа по корректировке проектносметной документации по «Зениту» в части уменьшения стоимости выполнения СМР по объекту до 180,0 млн. рублей и 05.05.2016 направлена в адрес ГАУ ВО "Облгосэкспертиза", прогнозный срок - 24.06.2016.
Риски, проблемные вопросы:
- отсутствуют.
Рекомендуемые меры:
- не требуется.
14 «Реконструкция тренировочной площадки ВГАФК, г. Волгоград, проспект им. В.И. Ленина, д. 78».
Ответственный исполнитель – Министерство спорта Российской Федерации.
Исполнитель – Министерство спорта Российской Федерации.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком, начала выполнения СМР август 2016 г. Объект обеспечен земельным участком в полном объеме (свидетельство на право бессрочного пользования земельным участком от 15.05.2012 серия 34-АА № 701237). Технические условия получены в полном объеме (ТУ на теплоснабжение от 13.07.2015 № 02.1-09/3256, ТУ на электроснабжение от 19.08.2015 № 153ц-2015, ТУ на водоснабжение и водоотведение от 11.09.2015 № КВ23Ц). Получены положительные заключения ГГЭ от 25.12.2015 №№ 34-1-4-013415, 34-1-6-0134-15. Стоимость реконструкции, в соответствии с заключением ГГЭ – 180 млн. руб. Получено разрешение на реконструкцию от 03.02.2016 № 34-Ru343010004208-2016, сроком до 03.02.2017. По взаимосвязанному объекту «Реконструкция автономной котельной с внешними инженерными сетями ФГБОУ ВПО «ВГАФК» получены положительные заключения государственной экспертизы. Нормативный срок реализации мероприятия – 7 месяцев.
Риски, проблемные вопросы:
- требуется корректировка проектной документации, в части сокращения стоимости реконструкции, либо подтверждение обеспечения превышения лимита финансирования.

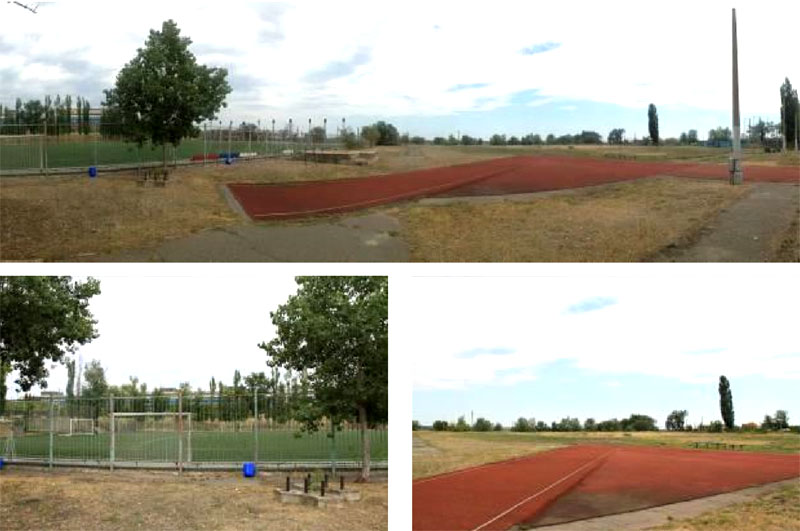

16 «Реконструкция тренировочной площадки на стадионе «Олимпия», г. Волгоград, ул. 51-й Гвардейской дивизии, д. 6».
Ответственный исполнитель – Министерство спорта Российской Федерации.
Исполнитель – Администрация Волгоградской области, инвестор.
Текущий статус реализации: срок реализации мероприятия не наступил. В соответствии со сроками, установленными Планом-графиком, срок начала выполнения СМР – январь 2018 года.
В объем реконструкции планируется выполнить следующие работы:
- устройство системы искусственного освещения;
- ремонт футбольного поля;
- обеспечение системой безопасности;
- приобретение оборудования за уходом футбольного поля.
Риски, проблемные вопросы:
- финансирование мероприятия не подтверждено со стороны инвестора.

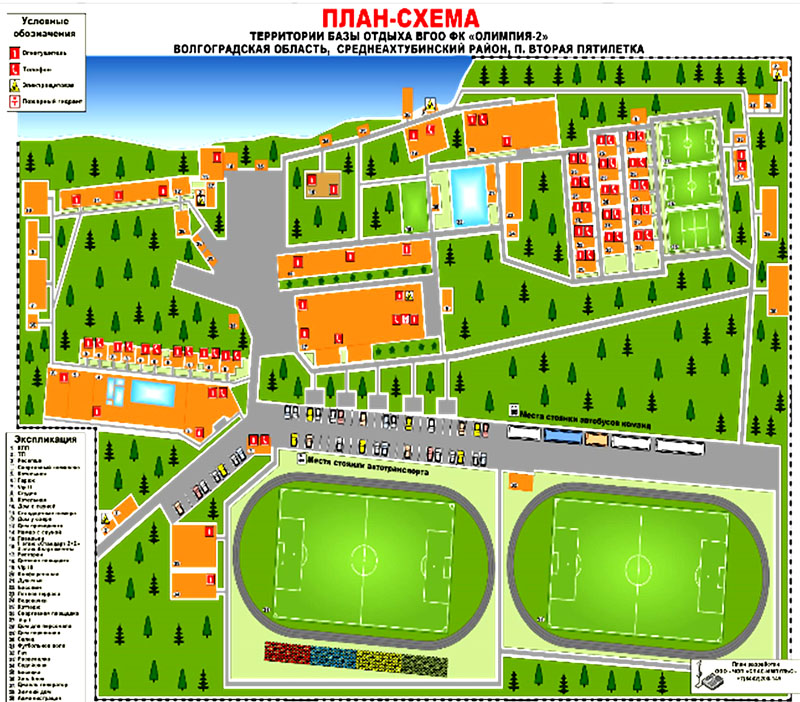

61 «Строительство тренировочной площадки, загородный клуб «Олимпия», Волгоградская область, г. Краснослободск, пос. 2-я пятилетка, пер. Рабочий».
Ответственный исполнитель – Министерство спорта Российской Федерации.
Исполнитель – Администрация Волгоградской области, инвестор.
Текущий статус реализации: срок реализации мероприятия не наступил. В соответствии со сроками, установленными Планом-графиком, срок начала выполнения СМР – январь 2018 года.
Необходимо осуществлять вывод территории Загородного клуба из границ природного парка как особо охраняемой природной территории по согласованию с уполномоченным федеральным органом исполнительной власти в области охраны природы.
В настоящее время материалы комплексного экологического обследования прошли публичное слушание, получено положительное заключение экологической экспертизы территории природного парка «Волго-Ахтубинская пойма». Областной Думой принят Закон Волгоградской области от 03.06.2016 № 45-ОД «О внесении изменений в закон Волгоградской области от 07.12.2001 № 641-ОД «Об особо охраняемых природных территориях Волгоградской области», устанавливающий порядок изменения границ особо охраняемой природной территории регионального значения.
14.06.2016 направлены материалы в Министерство природных ресурсов и экологии Российской Федерации для изменения границ территории природного парка в части вывода из нее территории Загородного клуба, прогнозный срок конец июня 20
Риски, проблемные вопросы:
- финансирование мероприятия не подтверждено со стороны Инвестора;
Рекомендуемые меры:
- Администрации Волгоградской области совместно с инвестором предоставить информацию о составе земельных участков и их статусе.

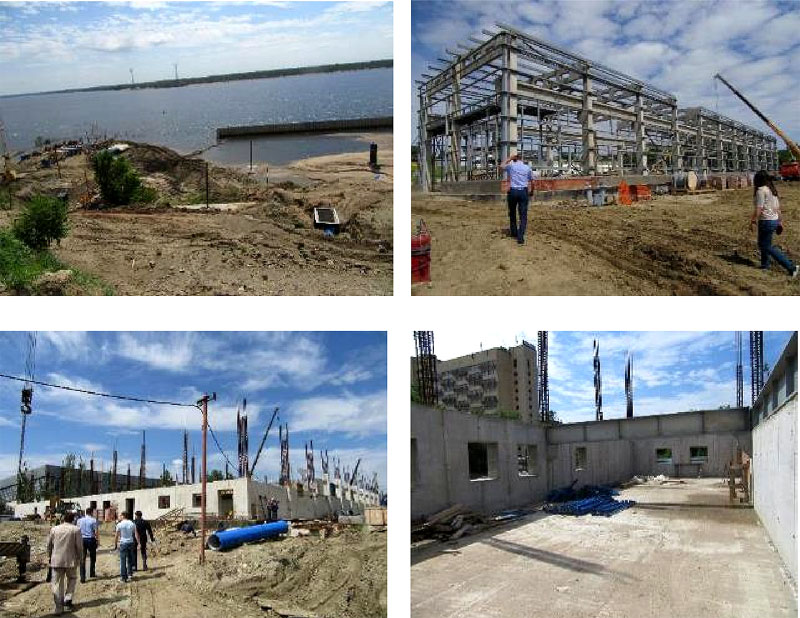

99 «Строительство временных сооружений на территории стадиона в г. Волгограде, проспект им. В.И. Ленина, д. 76»
Ответственный исполнитель – Министерство спорта Российской Федерации.
Исполнитель – Министерство спорта Российской Федерации, Администрация Волгоградской области.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. В соответствии со сроками, установленными Планом-графиком, срок начала выполнения СМР – август 2017 года. 28 мая 2014 года заключено соглашение о предоставлении АНО «Арена2018» в 2014 году субсидий из бюджета Волгоградской области на осуществление мероприятий по проектированию строений и сооружений временного назначения, 28.08.2014 предоставлена субсидия в размере 9,9 млн. руб.
АНО «Арена-2018» заключила договор от 19.08.2014 № 19/08-АР на выполнение проектных работ с ООО «СИНТЕСИС РУС». Планируется возвести 19 объектов временных сооружений, в том числе:
- гостевой городок для партнеров коммерческого обслуживания,
- центр волонтеров,
- центр билетирования и аккредитации,
- 2 логистических центра,
- 2 пункта досмотра транспорта,
- центр стюардов,
- 9 автопарковок.
Администрацией Волгограда с правообладателями заключены соглашения о временном занятии земельных участков по всем 19 объектам.
Риски, проблемные вопросы:
- высокая стоимость договора на техническое присоединение к сетям электроснабжения (48 млн. руб.).
Рекомендуемые меры:
- Администрации Волгоградской области рассмотреть возможности альтернативного подключения к сетям электроснабжения, определить источник финансирования и обеспечить заключение договора на техническое присоединение.
II. Подпрограмма «Строительство и реконструкция инфраструктуры средств размещения».

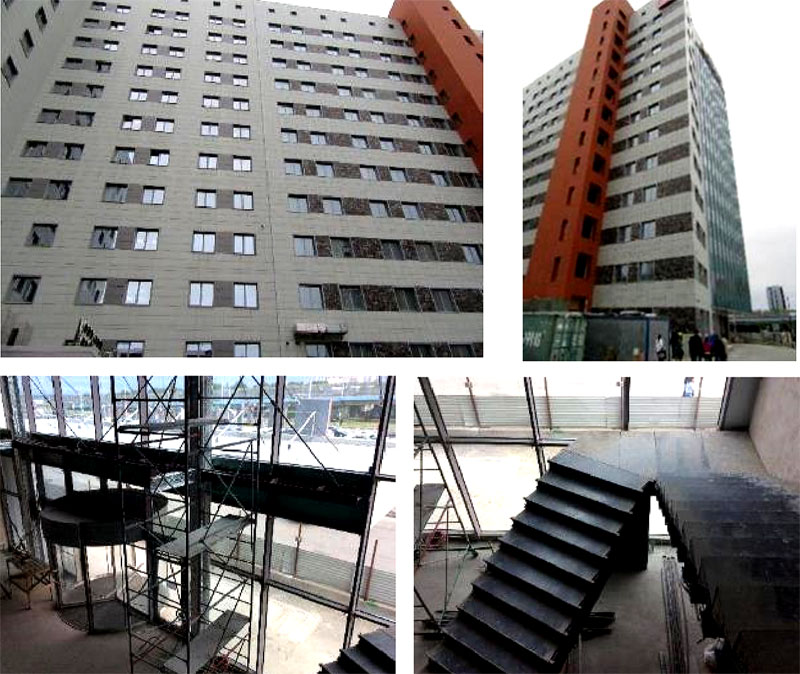

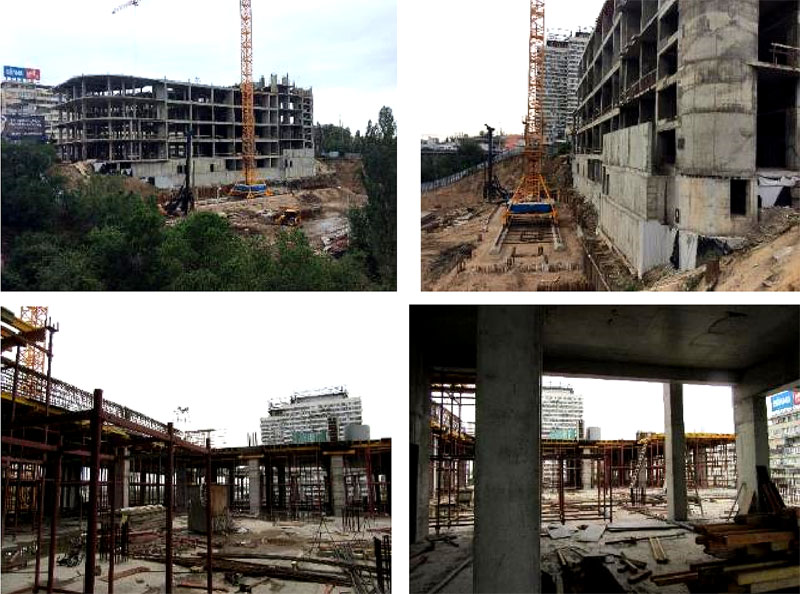

138 «Строительство гостиницы «Хилтон Гарден Инн» («Hilton Garden Inn»), категория «четыре звезды», г. Волгоград, просп. Ленина, д. 56а».
Ответственный исполнитель – Ростуризм.
Исполнитель – Администрация Волгоградской области и ООО «Бизнесгруппа СИНХРО».
Текущий статус реализации: прогнозируется отставание окончания ПНР на 4 месяца от установленных Планом-графиком ПНР – июль 2016 года. Заключен договор подряда на выполнение ПИР от 18.04.2011 № 137-С502/11. Получено положительное заключение государственной экспертизы от 29.06.2012 № 34-1-4-0014-12. Получено разрешение на строительство от 13.07.2012 № RU 34301000177/Ц/12. Ведутся испытания и пусконаладочные работы инженерных сетей, монтаж сантехнического оборудования, благоустройство территории.
Поставка кухонного оборудования и мебели - 25-30 июня 2016г. Прогнозный срок ввода объекта в эксплуатацию и получения свидетельства о присвоении категории – четвертый квартал 2016 года.
Риски, проблемные вопросы:
- отсутствуют.
Рекомендуемые меры:
- не требуется.
139 «Строительство гостиницы «На предмостной площади», категория «четыре звезды», г. Волгоград, ул. Краснознаменская, д. 5а».
Ответственный исполнитель – Ростуризм.
Исполнитель – Администрация Волгоградской области и ООО «Земля Профи».
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. Низкий темп выполнения СМР. Основные ТЭП: высотность – 19 этажей; номерной фонд – 196 номеров. Предоставлен земельный участок по договору аренды от 30.07.2008 № 8168. Получено положительное заключение государственной экспертизы от 01.08.2012 № 34-1-4-0049-12. Получено разрешение на строительство от 03.08.2012 № RU 343011000234/Ц/12. На объекте ведутся монолитные работы по возведению каркаса здания (завершение работ по устройству 6-го этажа стилобатной части здания). Прогнозный срок завершения монолитных работ – декабрь 2016 года. Согласно графику производства работ, ввод объекта в эксплуатацию - декабрь 2017, согласно утвержденного Плана-графика окончание ПНР - ноябрь 2017.
Риски, проблемные вопросы:
- низкие темпы выполнения СМР (недостаточное количество людских и технических ресурсов).
Рекомендуемые меры:
- ООО «Земля Профи» увеличить количество людских и технических ресурсов.
- ООО «Земля профи» представить в АНО «Центр планирования и мониторинга - 2018» откорректированный график производства работ и ежемесячно предоставлять отчеты о ходе выполнения работ.
III. Подпрограмма «Строительство и реконструкция транспортной инфраструктуры»

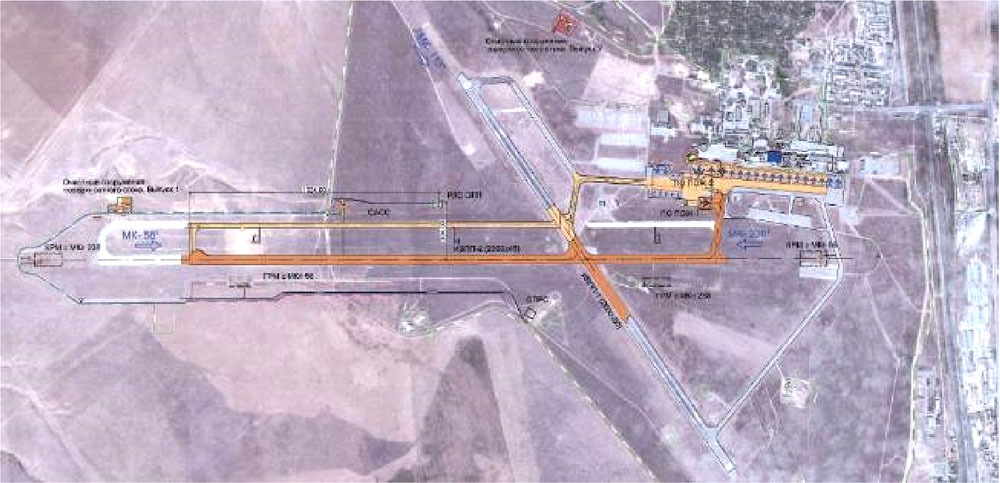

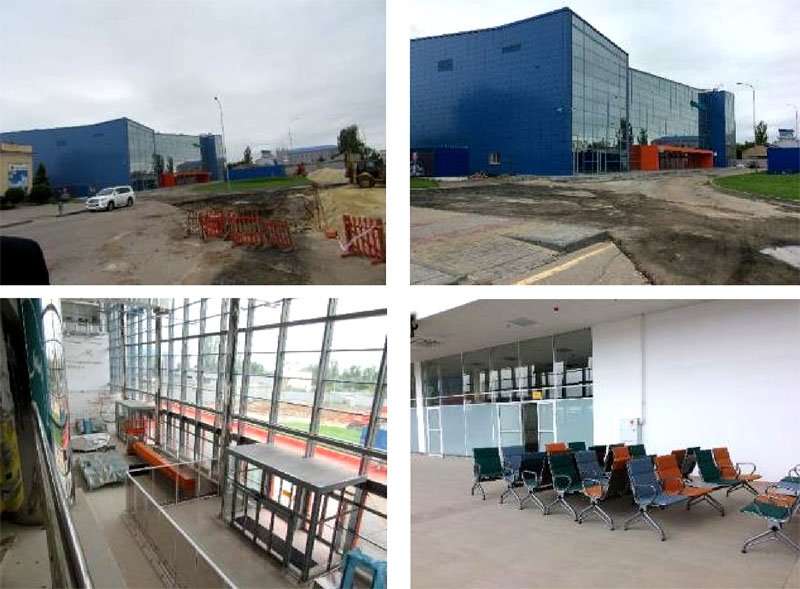

174 «Реконструкция аэропортового комплекса (г. Волгоград) в части объектов федеральной собственности».
Ответственный исполнитель – Минтранс России.
Исполнитель – Росавиация.
Текущий статус реализации: Срыв срока начала выполнения СМР по 2 этапу, согласно План-графика начало СМР – апрель 2016 г. Реализация мероприятия разделена на 2 этапа.

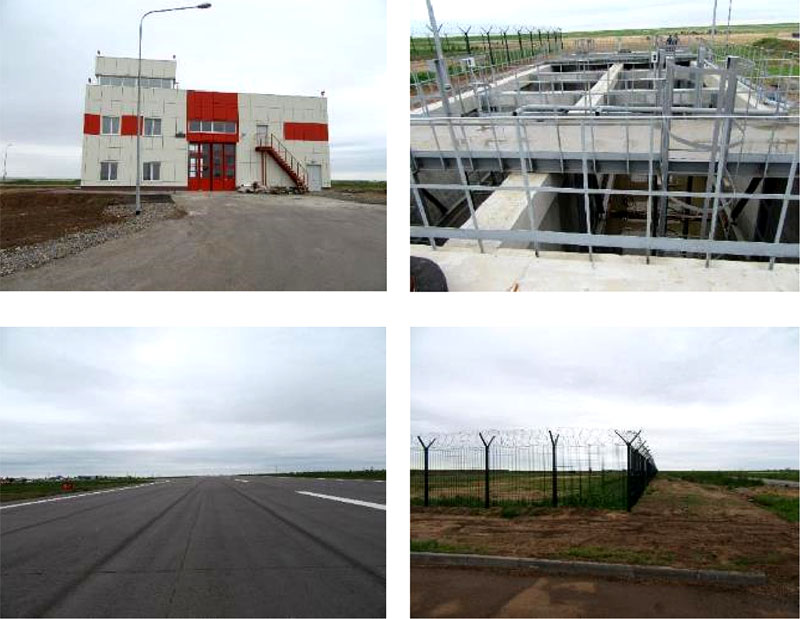

1 этап (Реконструкция ИВПП (2800 м), включая искусственные покрытия, водосточно-дренажную систему, светосигнальное оборудование («Transcon» МКп-58 II категория, МКп-238 I категория); реконструкция РД (350 м), включая искусственные покрытия, водосточно-дренажную систему, светосигнальное оборудование; реконструкция перрона (6650 кв.м асфальтобетонное покрытие); реконструкция внутриаэродромных дорог (2300 м); устройство системы электроснабжения; строительство очистных сооружений; строительство аварийно-спасательной станции на 1 машину; строительство объектов РТОП и метеообеспечения (КРМ И ГРМ с каждого курса, ОПРС, 5 площадок метеонаблюдения): Получены положительные заключения ГГЭ от 17.01.2014 № 066-14/ГГЭ-8966/04, от 18.06.2014 № 762-14/ГГЭ-8966/10. Получено разрешение на строительство от 12.08.2014 № RU 34301000-183/4. Заключен договор строительного подряда от 11.09.2014 № 0373100090913000056.
Выполнены работы по 1-му этапу строительства:
- реконструкция ИВПП-2 – 100%;
- РД-D – 100%;
- перрон на 1МС – 100%;
- ССО ИВПП – 100%;
- ССО РД – 100%;
- очистные сооружения поверхностного стока – 100%;
- линии связи и управления –100%;
- патрульная дорога – 100%;
- подъездные дороги – 100%;
- периметровое ограждение – 100%.
Ведется работа по 1-му этапу строительства:
- летное поле – 98%;
- ВДС – 98%;
- объекты электроснабжения – 98%;
- строительство САСС – 98%;
СМР по САСС завершены. Ведутся работы по устранению замечаний рабочей комиссии. Прогнозный срок ввода 1-го этапа строительства в эксплуатацию (за исключением САСС) – июнь 2016 года. Прогнозный срок ввода в эксплуатацию САСС – июль 2016 года.
2 этап (Реконструкция РД и МРД (3600 м), включая искусственные покрытия, водосточно-дренажную систему, светосигнальное оборудование; реконструкция перрона (160000 кв.м), включая искусственные покрытия, водосточно-дренажную систему, освещение, светосигнальное оборудование; строительство площадки для обработки противообледенительной жидкостью на 2 ВС): Заключен государственный контракт на ПИР от 12.12.2014 0373100090914000077. Получены положительные заключения ГГЭ от 10.11.2015 № 1500-15/ГГЭ8966/04, от 13.11.2015 № 1531-15/ГГЭ-8966/10. 17.06.2016 состоялся конкурс № 0373100090916000022, победителем признан ЗАО «Трест Камдорстрой», заключение госконтракта планируется до 08.07.2016. Плановый скор выполнения работ 186 календарных дней, согласно проекта контракта.
Риски, проблемные вопросы:
- Срыв срока начала выполнения СМР по 2 этапу.
Рекомендуемые меры:
- По 1этапу представить акты приёмки законченного строительством объекта (летное поле, ИВПП-1, ИВПП-2, РД-D, перрон и МС, ВДС, ССО ИВПП и РД-D, ТО ВС на МС, электроосвещение, объекты электроснабжения, ОС-1, фундаменты объекты РТОП и метео).
- Росавиации обеспечить в кратчайший срок заключение госконтракта на выполнение СМР по 2 этапу.
174.1 «Реконструкция аэропортового комплекса (г. Волгоград), в том числе: реконструкция объектов комплекса аэропорта, не относящихся к федеральной собственности».
Ответственный исполнитель – Минтранс России.
Исполнитель – Правительство Волгоградской области и ООО «МАВ».
Текущий статус реализации: Срыв срока ввода объекта в эксплуатацию, согласно План-графика окончание ПРН – май 2016. Земельный участок предоставлен (Договор аренды от 10.04.2013 № 118/2013). Получено положительное заключение государственной экспертизы от 30.05.2014 № 696-14/ГГЭ-8966/04. Получено разрешение на строительство от 19.06.2014 № RU 34301000-160/4. Заключен договор строительного подряда от 10.04.2014 № 01-П/2014. В настоящее время завершаются отделочные работы, ведутся работы по техническому оснащению воздушного пункта пропуска. В связи с корректировкой ПД и выполнением дополнительных СМР по оснащению воздушного пункта пропуска прогнозный срок завершения работ по мероприятию – сентябрь 2016 года, согласно Планом-графику срок окончания выполнения ПНР – май 2016 года. В рамках реконструкции аэропортового комплекса (г. Волгоград) с целью обеспечения заявленного пассажиропотока (1450 пассажиров в час в пиковые периоды) планируется увеличить количество пунктов пропуска на 22 временных кабинок.
Риски, проблемные вопросы:
- Сорван срок завершения СМР и ПНР по взаимосвязанному объекту п. 222 «Водоснабжение пос. Аэропорт»;
- отсутствует согласованное решение с Росграницей по пунктам пропуска пассажиров, согласно заявленным нормативам.
Рекомендуемые меры:
- Комитету транспорта и дорожного хозяйства Волгоградской обрасти согласовать с Росграницей мероприятия по обеспечению нормативов пропуска пассажиропотока.
- Администрации Волгоградской области обеспечить завершение СМР и ПНР по взаимосвязанному объекту п. 222 «Водоснабжение пос. Аэропорт» в срок, необходимый для своевременного ввода в эксплуатацию АВК.

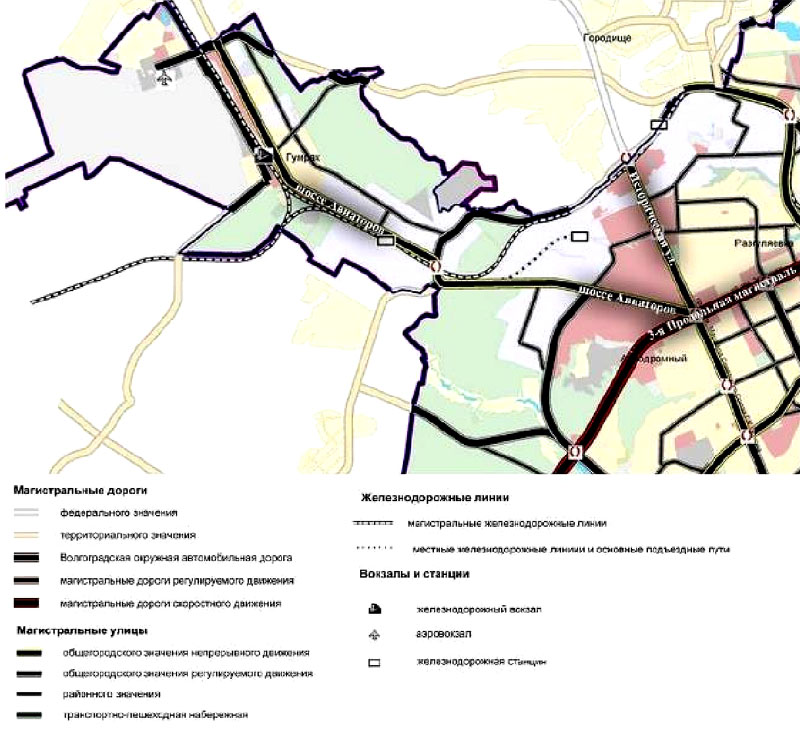

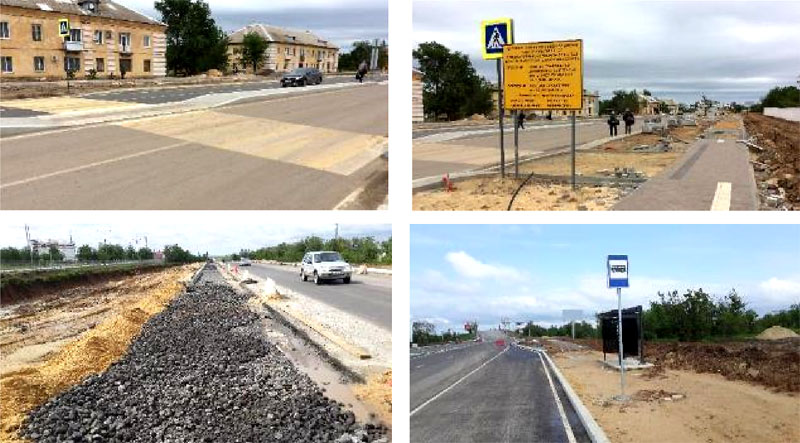

190 «Реконструкция автомобильной дороги «Шоссе Авиаторов» от международного аэропорта Волгоград до ул. Историческая («Самарский разъезд»)».
Ответственный исполнитель – Минтранс России.
Исполнитель – Администрация Волгоградской области.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. Заключен государственный контракт на ПИР от 06.11.2013 № 505-13. Получены положительные заключения ГЭ от 12.12.2014 №№ 720-14/РГЭ3274/02, 721-14/РГЭ-3274/05.
Ведутся работы по оформлению земельных участков с кадастровыми номерами:
- 34:34:030049:2, правообладатель – ООО «Лукойл-Нижневолскпродукт»
- 34:34:030057:59, правообладатель – ООО «Капитал-АЗС»
- 34:34:030058:4, правообладатель – здание автомойки
- 34:34:030058:9, правообладатель – автозаправочная станция
- 34:03:130006:530, правообладатель – ООО «Газпромтрансгаз Волгоград»
- 34:03:130006:968, правообладатель – ООО «Газпромтрансгаз Волгоград»
- 34:03:130004:26, правообладатель – ОАО «Международный аэропорт»
Согласно проектной документации проект разбит 2 участка:
- Участок №1 от ПК 0+00 до ПК 62+52,80 (длина 6 263 м.) улица запроектирована на 6 полос движения без разделительной полосы (срок строительства согласно ПОС 44 месяца);
- Участок №2 от ПК 74+94,98 до ПК 114+46,25 (длина 3 943 м.) улица запроектирована на 4 полосы движения без разделительной полосы (срок строительства согласно ПОС 40 месяцев)
Получено разрешение на строительство от 19.01.2015 № RU 34301000-09/Д/15. Заключен госконтракт на СМР и разработку РД от 26.06.2015 № 112-15, Генеральный подрядчик ООО «Дорстройсервис», согласно контракта срок сдачи объекта – 1 декабря 2017 г.
Выполнены следующие работы:
Участок №1:
- Разминирование территории строительства – 100%;
- Восстановление оси трассы – 90%;
- Снятие растительного слоя – 100%;
- Вырубка зеленых насаждений в полосе отвода – 100%;
- корчевание пней с вывозом и засыпкой ям, вывоз порубочных остатков – 100%;
- Перенос сетей связи – 100%;
- Демонтаж наружного освещения – 100%;
- Демонтаж бортового камня – 100%;
- Перенос сетей водопровода – 80%;
- Перенос хозяйственно-бытовой канализации – 90%;
- Перенос ЛЭП – 90%;
- Демонтаж контактной сети троллейбуса – 80%;
- фрезерование а/б покрытия;
- Устройство дорожной одежды;
- устройство присыпных обочин из песка, планировка и уплотнение;
Участок №2:
- Восстановление оси трассы;
- Перенос инженерных сетей;
- Фрезерование а/б покрытия;
- Устройство дорожной одежды;
Риски, проблемные вопросы:
- отсутствует актуальный календарный план производства работ.
- земельные участки выделены не в полном объеме,
Рекомендуемые меры:
- Администрации Волгоградской области представить актуальный календарный план производства работ.
- Администрации Волгоградской области передать земельные участки подрядной организации для производства работ.
VI. Подпрограмма «Подготовка инфраструктуры, обеспечивающей функционирование спортивных объектов»
221 «Реконструкция резервного электроснабжения канализационноочистной станции «Станция Аэрации», о. Голодный».
Ответственный исполнитель – Минстрой России.
Исполнитель – Администрация Волгоградской области.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. Заключен муниципальный контракт на ПИР от 28.10.2013 № 2013.179268. Получены положительные заключения ГГЭ от 23.01.2015 №№ 085-15/ГГЭ9705/07, 087-15/ГГЭ-9705/10. Получено разрешение на строительство от 12.02.2015 № RU 3430100069/Ц/15. Заключен муниципальный контракт на выполнение СМР от 05.08.2013 № 2015.10. В настоящее время СМР приостановлены до окончания паводкового и нерестового периода.
Выполнены СМР:

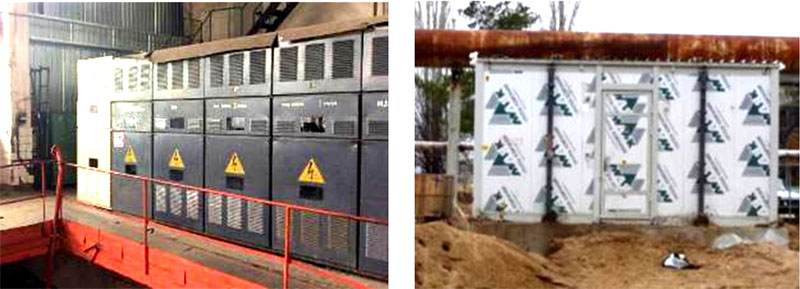

- реконструкция распределительного устройства (РУ-6 кВ) на главной канализационной насосной станции (в части модернизации существующих вводных ячеек);
- реконструкция распределительного устройства (РУ-6 кВ) на ст. Аэрации о. Голодный;
- монтаж здания электротехнического модуля заводского исполнения распределительной подстанции 6 кВ на территории существующей ст. Аэрации о. Голодный;
- прокладка кабеля электроснабжения в наземном исполнении общей протяжённостью 6574 п.м.;
- Прогнозный срок начала выполнения работ по монтажу КЛ по дну р. Волга – июль 2016 года.
Прорабатывается вопрос о выделении пусковых комплексов для ввода в эксплуатацию нового оборудования РП-6кВ в ГНС, с целью обеспечения резервного питания ГНС, без повторного прохождения ГГЭ.
Риски, проблемные вопросы:
- отсутствуют.
Рекомендуемые меры:
- не требуется.
222 «Водоснабжение пос. Аэропорт (строительство)».
Ответственный исполнитель – Минстрой России.
Исполнитель – Администрация Волгоградской области.
Текущий статус реализации: срыв сроков выполнения СМР и ПНР, согласно План-графику окончание СМР и ПНР – апрель 2016. Низкий темп ведения СМР. Получены положительные заключения ГЭ от 23.12.2014 №№ 34-1-5-0214-14, 34-1-6-0214-14. Получено разрешение на строительство от 24.01.2015 № RU 3430100017/Д/15. Заключен государственный контракт на выполнение СМР от 06.08.2015 № 2015.11.
Фактическое состояние хода выполнения СМР:

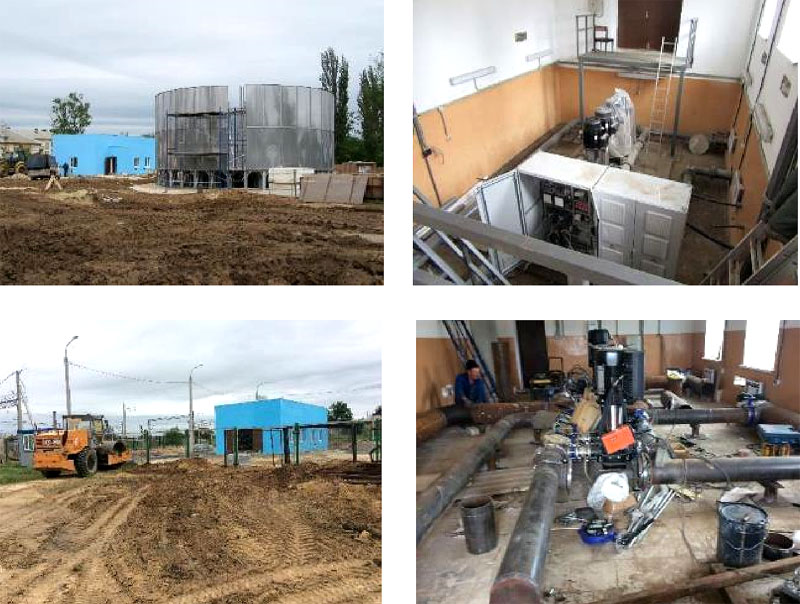

- Насосная станция пос. Аэропорт:
Выполнено в полном объеме:
- строительство насосной станции;
- внешняя и внутренняя отделка здания;
- водоснабжение насосной станции;
- монтаж бетонного основания для сборки резервуаров чистой воды;
- монтаж насосного оборудования насосной станции.
Не завершены работы:
- внутриотделочные работы, выполнение составляет 95%;
- фундамент под хлораторную, выполнение составляет 90%;
- монтаж резервуаров чистой воды (в настоящее время ведется одновременно монтаж двух резервуаров чистой воды, процент готовности составляет 80%);
- внутриплощадочные сети, выполнение составляет 90%;
- ведутся работы по благоустройству; - поставка и монтаж хлораторной запланирована на 08.06.2016.
- Насосная станция пос. Гумрак:
Выполнено в полном объеме:
- строительство здания насосной станции;
- силовое электроснабжение насосной станции (выполнен монтаж трансформаторной подстанции, проложен кабель электроснабжения, заведен в здание);
- монтаж наружного освещения;
- отделочные работы снаружи и внутри здания;
- монтаж насосного оборудования.
Не завершены работы:
- внутриплощадочные работы, выполнение составляет 92%;
- монтаж ограждения территории насосной станции, выполнение составляет 90%;
- горизонтальная планировка.
- Внешние сети водоснабжения:
Выполнено в полном объеме:
- монтаж магистрального водовода.
Не завершены работы:
- монтаж 5 водопроводных колодцев.
Планируемая подписать акт ввода в эксплуатацию 20 июня 2016 года.
Риски, проблемные вопросы:
- срыв сроков выполнения СМР и ПНР.
Рекомендуемые меры:
- Администрации Волгоградской области обеспечить ввод объекта в эксплуатацию в срок, необходимый для своевременного ввода в эксплуатацию взаимосвязанного объекта п. 174.1 «Реконструкция аэропортового комплекса (г. Волгоград)».
223 «Водоочистные сооружения Краснооктябрьского района г. Волгограда. Проектирование и реконструкция сооружений с увеличением производительности до 200 тыс. м3/сут. (реконструкция системы обеззараживания и реагентного хозяйства, модернизация технологии водоподготовки)».
Ответственный исполнитель – Минстрой России.
Исполнитель – Администрация Волгоградской области.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. Заключен муниципальный контракт на ПИР от 30.12.2013 № 21.013/12. Получены положительные заключения ГГЭ от 30.12.2014 №№ 34-1-2-024314, 34-1-1-0240-14, 34-1-6-0243-14. Получено разрешение на строительство от 24.04.2015 № RU 34301000161/Ко/15. Заключен муниципальный контракт на выполнение СМР от 06.07.2015 №2015.04.ВОС.
Строительство объекта осуществляется одновременно на трех строительных площадках:
I строительная площадка (водозаборные сооружения), строительная готовность составляет 42 %:
- изготовлен водозаборный оголовок из металлоконструкций и установлен по проекту в береговой линии р. Волга;
- выполнены работы по укреплению откосов для строительства насосной станции первого подъема;
- выполнены земляные работы под строительство насосной станции I подъема;
- выполнены работы по укреплению стенок котлована;
- выполнены бетонные работы по заливке фундаментной плиты.
По завершению паводка и нереста рыбы с июня 2016 года продолжатся работы по монтажу безнапорных водоводов от оголовка до насосной станции первого подъема, а также будут завершены бетонные работы на водозаборном оголовке. Работы по монтажу насосной станции первого подъема временно приостановлены из-за паводка. После завершения паводка темп строительства на данном строительном участке планируют увеличить.
II строительная площадка (насосная станция второго подъема), строительная готовность составляет 90 %, прогнозный срок завершения СМР - 01.07.2016:
- выполнены бетонные работы по монтажу резервуара чистой воды (выполнение завершено на 98%), в настоящее время выполняются работы по гидроизоляции;
- выполнены работы по монтажу металлоконструкций насосной станции второго подъема, включая монтаж из железобетонных конструкций перекрытия, заказаны сэндвич панели для завершения строительства здания насосной станции, в настоящее время установлены насосное оборудование, выполняется монтаж водоснабжения насосной станции;
- работы по монтажу металлоконструкций хлораторной и трансформаторной подстанции выполнены на 100 %, в настоящее время ведется монтаж здания трансформаторной подстанции (из сэндвич панелей), для завершения монтажа хлораторной заказаны сэндвич панели. По завершению монтажа здания начнутся работы по внутренней отделке здания и монтажа технологического оборудования. Все технологическое оборудование закуплено и находится на строительной площадке.
III строительная площадка (блок водоподготовки), строительная готовность составляет 46 %:
Основным оборудованием для объекта является технологическое оборудование водоподготовки методом напорной флотации. В соответствии с проектной документацией все технологическое оборудование импортного производства (KWI – Австрия). Принимая во внимание значительный рост цен и введенные санкционные ограничения, стоимость технологического оборудования, сроки его изготовления и поставки значительно возросли, в связи с чем заключить контракты на поставку оборудования в 2015 году не представилось возможным, что стало причиной отставания от графика производства работ.
10.02.2016 было проведено расширенное совещание технического совета при администрации Волгограда с привлечением научно-технического персонала Волгоградского государственного архитектурно-строительного университета по вопросу замены технологии очистки воды методом флотации на технологию очистки воды методом тонкослойного отстаивания и фильтрации в рамках импортозамещения. По результатам проведенного технического совета принято решение о возможности внесения изменений (корректировки) в проектную документацию в части замены технологического оборудования водоподготовки.
Проектная документация в полном объеме 29.04.2016 сдана на проведение повторной государственной экспертизы в ГАУ ВО "Облгосэкспертиза" (при проведении экспертных работ ГАУ ВО "Облгосэкспертиза" выявлено более 60 замечаний, которые в настоящее время оперативно устраняются проектной организацией, по состоянию на 26.05.2016 устранено 43 замечания). При получении положительного заключения государственной экспертизы, подрядной организацией будет проведена работа по размещению заказа на изготовление и поставку оборудования.
По состоянию на день проверки выполнены работы по подготовке и монтажу фундамента блока водоподготовки, продолжаются бетонные работы по заливке стен и колонн здания, ведутся работы по устройству внутренних стен и перегородок. Процент выполнения здания блока водоподготовки составляет 46%.
Риски, проблемные вопросы:
- требуется прохождение повторной государственной экспертизы.
Рекомендуемые меры:
- Администрации Волгоградской области в кратчайшие сроки обеспечить прохождение повторной государственной экспертизы.
224 «Подводный переход через р. Волга основного и резервного напорных коллекторов в Центральном районе г. Волгограда (строительство)».
Ответственный исполнитель – Минстрой России.
Исполнитель – Администрация Волгоградской области.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. Заключен муниципальный контракт на выполнение ПИР от 21.10.2013 № 2013.179271. Получены положительные заключения от 25.10.2011 № 1086-11/ГГЭ6081/07, от 23.03.2012 № 34-1-6-0006-12. Получено разрешение на строительство от 24.01.2015 № RU 3430100018/Ц/15. Заключен муниципальный контракт на выполнение СМР от 05.08.2013 № 2015.12.ПП.
Строительство объекта осуществляется одновременно на двух строительных площадках:
Левобережная часть:
- закуплена труба в полном объеме;
- выполнены сварочные работы в двухтрубном исполнении на о. Голодный;
Выполняется монтаж напорных коллекторов и реконструкция камеры переключения на о. Голодный, по состоянию на день проверки выполнение составляет 60%. С 24.04.2016 работы приостановлены по причине пропуска паводковых вод с Волжской ГЭС. Работы продолжатся после понижения уровня воды (ориентировочно в июне 2016 года). До октября 2016 года планируют выполнить работы по монтажу спусковой дорожки для протаскивания напорных коллекторов по дну р. Волга. В связи с выявленными действующими газопроводами на участке строительства напорных коллекторов, подрядной организацией разработаны специальные технические условия и согласованы с Минстроем России, которые позволяют проведение работ в границах действующих газопроводов.
Правобережная часть:
- выполняется монтаж напорных коллекторов, выполнение составляет 85%;
- выполняется реконструкция камеры переключения.
Основные работы по прокладке напорных коллекторов через р. Волга будут выполняться после завершения нереста рыбы. С июня по октябрь 2016 года будут выполняться дноуглубительные работы (разработка траншеи по дну р. Волга). Подрядной организацией прорабатывается вариант выполнения работ по одновременной прокладке двух напорных коллекторов с октября до января включительно без прекращения навигации на р. Волга под контролем диспетчерской службы Речфлота.
Риски, проблемные вопросы:
- отсутствуют.
Рекомендуемые меры:
- не требуется.
VII. Подпрограмма «Строительство и реконструкция инфраструктуры энергоснабжения».

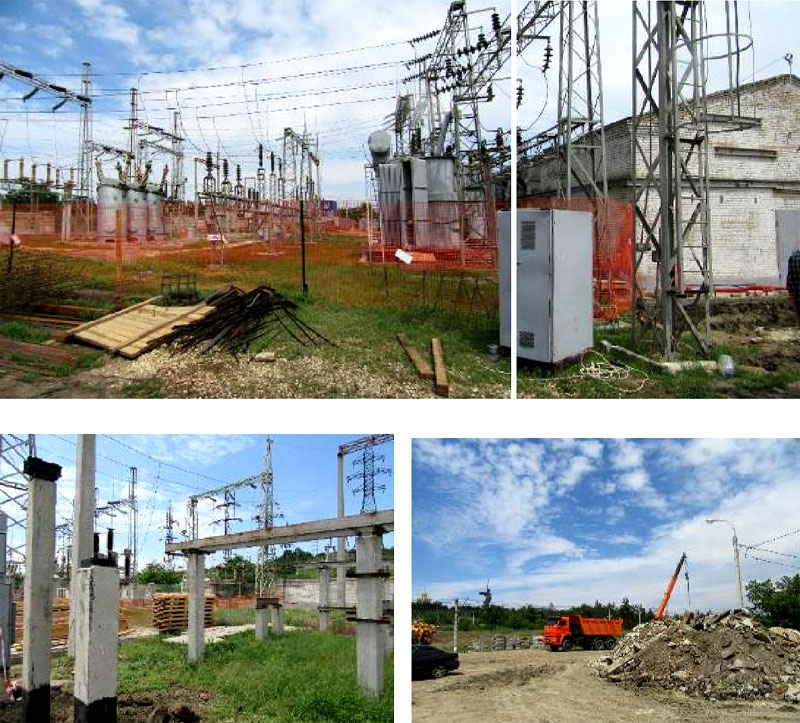

249.1 «Реконструкция ПС 110/35/6 кВ «ТДН» с заменой трансформаторов Т1 и Т-2 ПО «Правобережные электрические сети», г. Волгоград».
Ответственный исполнитель – Минэнерго России.
Исполнитель – ОАО «Межрегиональная распределительная сетевая компания Юга».
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком. Заключен договор на выполнение проектно-изыскательских работ от 11.09.2015 № 10001501000137 с ООО "Компания Энергон – Урал", выполнена разработка ПСД и получены положительные заключения ФАУ "Главгосэкспертиза России":
- проверка достоверности определения сметной стоимости от 02.03.2016 г. №0072-16/РГЭ-3673/05;
- проектная документация и результатов инженерных изысканий от 19.02.2016 № 0064-16/РГЭ-3673/03.
Заключен договор на выполнение строительно-монтажных работ №10001601000041 от 22.04.2016 с подрядной организацией ЗАО "Сетьстрой". Получено разрешение на строительство от 27.04.2016 № 34-Ru343010004275-2016
Риски, проблемные вопросы:
- Отставание от графика выполнения СМР более 1 месяца.
Рекомендуемые меры:
- ОАО «МРСК Юга» обеспечить выполнения графика СМР.
|
