Мониторинг подготовки чемпионата мира по футболу в Санкт-Петербурге, по состоянию на апрель 2016 года
В соответствии с постановлением Правительства Российской Федерации от 20 июня 2013 № 518 «О Программе подготовки к проведению в 2018 году в Российской Федерации чемпионата мира по футболу» (в редакции постановления Правительства Российской Федерации от 03.06.2015 № 542) на территории Санкт-Петербурга подлежат реализации 17 мероприятий, из числа которых:
- 10 мероприятий (пункты 11, 49, 50, 51, 78, 80, 81, 83, 98.28 и 108) - ответственный Минспорт России;
- 3 мероприятия (пункты 186, 198 и 202) – ответственный Минтранс России;
- 2 мероприятия (пункты 214 и 215) – ответственный Минздрав России;
- 2 мероприятия (пункты 259 и 260) – ответственный Минэнерго России.
На период проведения мониторинга статус реализации указанных мероприятий Программы представлен следующим образом:
1 мероприятие (пункт 186 Программы) – реализация завершена;
2 мероприятия (пункт 49 и 83 Программы) - срок реализации не наступил
12 мероприятий (пункты 11, 50, 78, 80, 81, 108, 198, 202, 214, 215, 259 и 260 Программы) – реализуются в сроки, установленные Планом-графиком, из них по 4 мероприятиям существует риск или прогнозируются отставания от сроков, утвержденных Планом-графиком:
- по п. 11 прогнозируется отставание от плановых сроков завершения СМР и ПНР в июне 2016 года;
- по п. 78 прогнозируется отставание от планового срока окончания ПИР в мае 2016 года;
- по п. 80 прогнозируется отставание от планового срока окончания ПИР в мае 2016 года;
- по п. 81 прогнозируется отставание от планового срока окончания ПИР в мае 2016 года.
По 2 мероприятиям допущено отставание от сроков, установленных Планом-графиком:
- по п. 51 допущено отставание от планового срока начала ПИР в марте 2016 г.;
- по п. 98.28 допущено отставания от планового срока завершения ПИР в апреле 2016 г.
I. Подпрограмма «Строительство и реконструкция спортивных объектов»

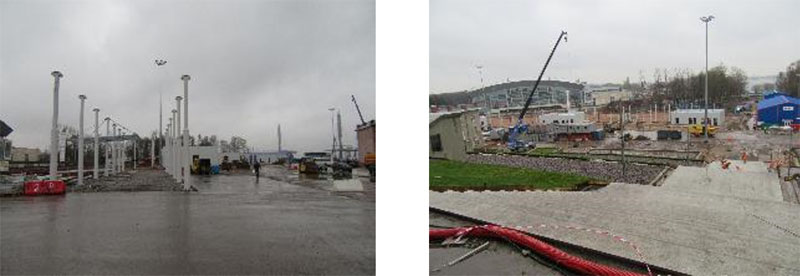

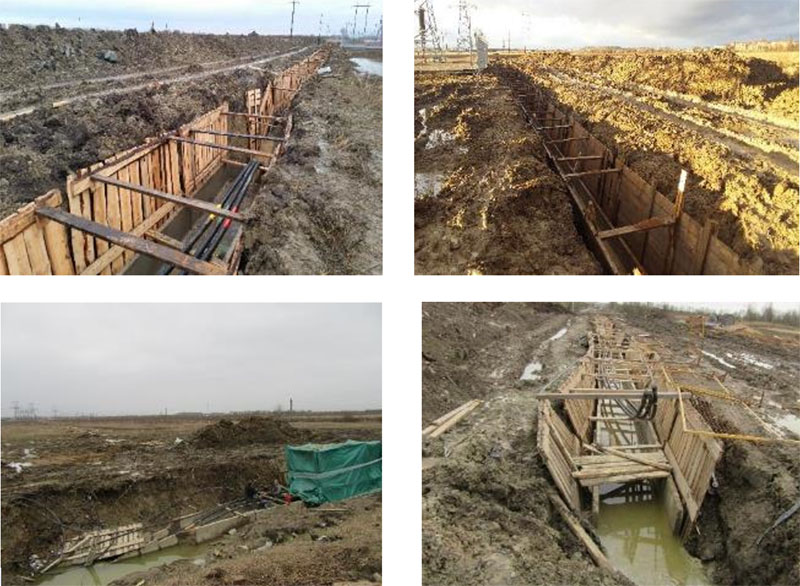

11. «Строительство стадиона на 68000 зрительских мест, г. Санкт-Петербург, Крестовский остров, Южная дорога, д. 25».
Ответственный исполнитель – Минспорт России.
Исполнитель - Правительство Санкт-Петербурга.
Генеральные подрядчики: ООО «Инжиниринговая корпорация «Транстрой-Спб», ЗАО «Инжиниринговая корпорация «Транстрой-Спб».
Текущий статус реализации: прогнозируется отставание от планового срока завершения СМР и ПНР на 6 месяцев (прогнозный срок завершения ПНР декабрь 2016).
В соответствии с Планом-графиком реализации Программы: окончание СМР и ПНР - июнь 2016.
Получено положительное заключение государственной экспертизы от 21.07.14 № 910-14/ГГЭ-5251/05.
Получено положительное заключение по проверке достоверности определения сметной стоимости объекта от 25.08.14 № 78-1-6-0326-14.
Разрешение на строительство объекта выдано службой строительного надзора и экспертизы Санкт-Петербурга: от 25.11.2014 №78-15651.5с-2006 продлено до 30 июня 2016 года.
Заключены следующие государственные контракты:
- Государственный контракт № 47/ОК-14 от 6.11.2014 на выполнение работ по приспособлению для современного использования объекта культурного наследия регионального значения «Приморский парк победы» (комплексное благоустройство западной части Крестовского острова с включением зоны первичного контроля для объекта: «Проектирование и строительство футбольного стадиона в Западной части Крестовского острова c разборкой существующих конструкций стадиона им. Кирова по адресу: Крестовский остров, Южная дорога, 25»)
- Государственный контракт № 48/ОК-14 от 10.11.2014 на выполнение работ по завершению строительства объекта: «Проектирование и строительство футбольного стадиона в Западной части Крестовского острова c разборкой существующих конструкций стадиона им. Кирова по адресу: Крестовский остров, Южная дорога, 25», срок завершения работ по контракту – декабрь 2016 года.
Согласно информации представителя Комитета по строительству Санкт-Петербурга объявлен конкурс на корректировку ПИР (в том числе билетные кассы) 05.04.2016 №0172200002616000044, прогнозируется сдвиг сроков сдачи проекта в экспертизу на конец мая и получение положительного заключение Главгосэкспертизы 15-20 июля 2016.
15 мая 2016 года планируется объявить конкурс на ПИР зоны контроля доступа и прохождение экспертизы в Петербургский Центр госэкспертизы.
Прогнозные сроки завершения СМР в сентябр 2016 года, получение ЗОС до 1 сентября 2016 года. Окончание ПНР и ввод в эксплуатацию стадиона в декабре 2016 года.
По основным видам работ строительная готовность на апрель 2016 г. следующая:
- монолитные конструкции стилобатной части – 100 %
- металлоконструкции стадиона (чаша) - 100 %
- выкатное поле (металлоконструкции – 100 %; конструкции рельсовый механизм – 47 %)
- металлоконструкции стационарной крыши – 99 %
- специальные вспомогательные сооружения и устройства (СВСиУ) – 100 %
- устройство фасада (ограждающие конструкции – 98 %; облицовка фасада – 68%)
- монтаж внутренних инженерных систем – 78 %
- монтаж наружных инженерных сетей – 85 %
- архитектурные работы – 60 %
- монтаж сидений трибун – 80 %
- посев футбольного поля (зимний посев – 100%; на основной основе – 0%)
На площадке заявлено 2000 человек, по факту не более 1498, в планах увеличить численность до 3000 человек.
Риски, проблемные вопросы:
- Согласно контракта на СМР, срок завершения работ и ввод объекта в эксплуатацию – декабрь 2016 года, что выходит за рамки План-графика (срок завершения реализации мероприятия по Плану-графику – июнь 2016 года).
- Несоответствие сроков завершения работ по данным межведомственного оперативного штаба и регионального организационного комитета:
- Согласно протокола от 15 апреля 2016 г. №7 заседания рабочей группы (оперативного штаба) при Координационном совете Программы подготовки к проведению в 2018 году в Российской Федерации чемпионата мира по футболу – завершение строительно-монтажных работ на стадионе сентябрь 2016 года, получение заключения о соответствии до 1 сентября 2016 года;
- Согласно протокола от 06.04.2016 №10 заседания Санкт-Петербургского регионального организационного комитета по координации работ по подготовке и проведению Чемпионата мира по футболу 2018 года – окончание пусконаладочных работ и ввод в эксплуатацию стадиона в декабре 2016 года.
- Ведется корректировка ПСД на Стадионе, прогнозный срок получение ГЭ – 20 июля 2016.
- Отдельно разрабатывается ПСД зоны контроля доступа, прогнозный срок объявления конкурса – 15 мая 2016.
- В связи с тем, что до настоящего времени не принято решение об эксплуатирующей организации, приемка инженерно-технических сетей осуществляется без участия эксплуатирующей организации.
- не ведутся работы по прокладке телекоммуникационных сетей в связи с тем, что не разграничена зона ответственности между «Ростелеком» и другими организациями, которые планируется задействовать при выполнении работ по прокладке указанных телекоммуникационных сетей.
Рекомендуемые меры:
- В срок до 16 мая 2016 года направить в АНО «Центр планирования и мониторинга-2018» дорожную карту по реализации мероприятия.
- Обеспечить направления еженедельно по пятницам отчета о ходе реализации мероприятия, в том числе отчета по исполнению графика производства строительно-монтажных работ на стадионе.
- Комитету по строительству Санкт-Петербурга ускорить принятие решения об эксплуатирующей организации.
- Комитету по строительству Санкт-Петербурга ускорить процедуру отбора подрядной организации для выполнения работ по прокладке телекоммуникационных сетей.

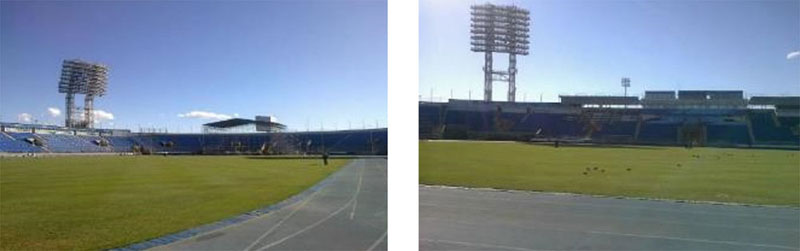

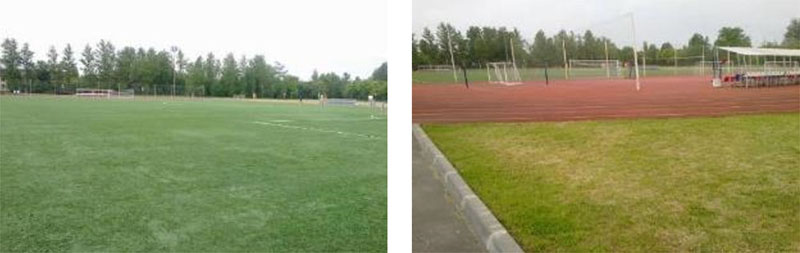

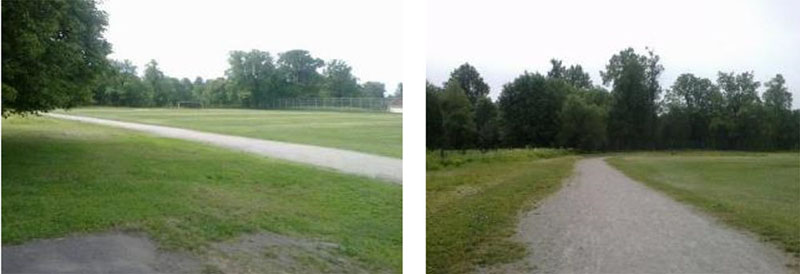

49. «Реконструкция тренировочной площадки на стадионе «Петровский», г. Санкт-Петербург, Петровский остров, д. 2, литера А».
Ответственный исполнитель – Минспорт России.
Исполнитель - Открытое акционерное общество "Спортивный комплекс "Петровский".
Текущий статус реализации: срок реализации мероприятия Программы не наступил.
В соответствии с Планом-графиком срок начала СМР – январь 2017 года.
Задание на проектирование согласовано Минспортом, площадка согласована ФИФА.
Согласно протокола от 06.04.2016 №10 заседания Санкт-Петербургского регионального организационного комитета по координации работ по подготовке и проведению Чемпионата мира по футболу 2018 года – безусловное завершение строительно-монтажных работ 30 апреля 2017 года.
Взаимосвязанная Гостиница "Сокос Отель Палас Бридж" по адресу: Васильевский остров, Биржевой пер., д. 2-4
Риски, проблемные вопросы:
- сроки реализации этапов сбор ИРД, ПИР и ПНР отсутствуют, однако фактически мероприятия по реализации этапов сбор ИРД, ПИР и ПНР предусмотрены.
Рекомендуемые меры:
- не требуются.

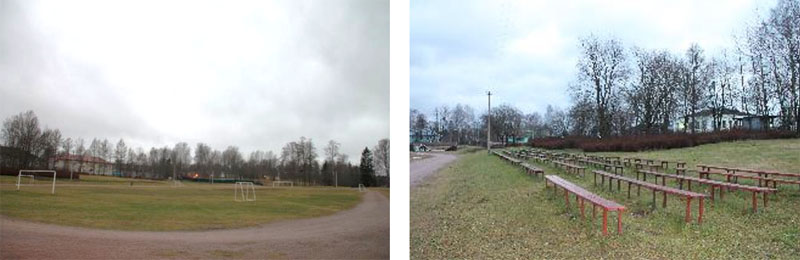

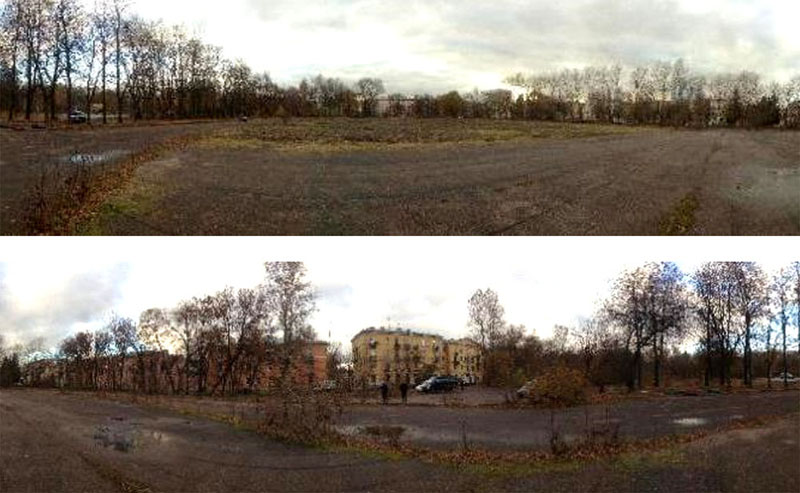

50. «Реконструкция тренировочной площадки, г. Санкт-Петербург, ул. Верности, д. 21, литера А».
Ответственный исполнитель – Минспорт России.
Исполнитель - Правительство Санкт-Петербурга.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком.
В соответствии с Планом-графиком Программы окончание СМР – март 2017 г.
Получено положительное заключение «Центра государственной экспертизы» от 14.03.2016 № 78-1-1-3-0066-16 на проектную документацию и результатов инженерных изысканий (без экспертизы сметной стоимости).
В настоящее время выполняется корректировка проекта, в ПСД не учтены требования к объектам спорта утвержденные постановлением Правительства РФ от 20 мая 2015 № 485. Планируется получение положительного заключения экспертизы в июне 2016 г. СМР планируется начать в июне 2016 г.
Согласно протокола от 06.04.2016 №10 заседания Санкт-Петербургского регионального организационного комитета по координации работ по подготовке и проведению Чемпионата мира по футболу 2018 года – безусловное завершение строительно-монтажных работ 30 апреля 2017 года.
Взаимосвязанная гостиница "Коринтия Невский Палас" по адресу: Невский пр., д.57.
Риски, проблемные вопросы:
- Существует риск отставания от планового срока завершения ПИР в мае 2016 года;
Рекомендуемые меры:
- Комитету по строительству Санкт-Петербурга представить документы: ПОС и пояснительную записку проектной документации, технические условия на подключение инженерных сетей.
- В срок до конца июня 2016 комитету по строительству Санкт-Петербурга организовать получение положительного заключения Госэкспертизы на корректировку проектной документации и проверки достоверности сметной документации.
51. «Строительство тренировочной площадки по адресу: г. Санкт-Петербург, проспект Металлистов, участок 1 (северо-западнее дома 14, лит. А по Шепетовской улице)».
Ответственный исполнитель – Минспорт России.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: допущено отставание от планового срока начала ПИР в марте 2016 года.
- ЗП согласовано Минспортом России с несущественными замечаниями, которые устраняются в рабочем порядке.
- Объявлен конкурс на выполнение работ по проектированию тренировочной площадки (закупка от 23.03.2016 №0172200002616000021). На текущий момент осуществляется подача заявок на участие в конкурсе. 4 мая 2016 г. планируется заключение договора на ПИР
- Согласно протокола от 06.04.2016 №10 заседания Санкт-Петербургского регионального организационного комитета по координации работ по подготовке и проведению Чемпионата мира по футболу 2018 года – безусловное завершение строительно-монтажных работ 30 апреля 2017 года.
Риски, проблемные вопросы:
- Мероприятие не включено в региональную программу, Постановление Правительства Санкт-Петербурга от 4 апреля 2014г. №233 «О Программе подготовки Санкт-Петербурга к проведению в 2018 году чемпионата мира по футболу на 2014-2018 годы».
Рекомендуемые меры:
- В срок до конца июля 2016 комитету по строительству Санкт-Петербурга организовать получение положительного заключения Госэкспертизы на корректировку проектной документации и проверки достоверности сметной документации.
- Правительству Санкт-Петербурга внести изменения в Постановление Правительства Санкт-Петербурга от 4 апреля 2014г. №233 «О Программе подготовки Санкт-Петербурга к проведению в 2018 году чемпионата мира по футболу на 2014-2018 годы» о включении мероприятия в региональную Программу.
- Правительству Санкт-Петербурга представить в Минспорт России и АНО «Центр планирования и мониторинга – 2018» доклад о принимаемых мерах по устранению отставания от планового срока начала ПИР в марте 2016 года;

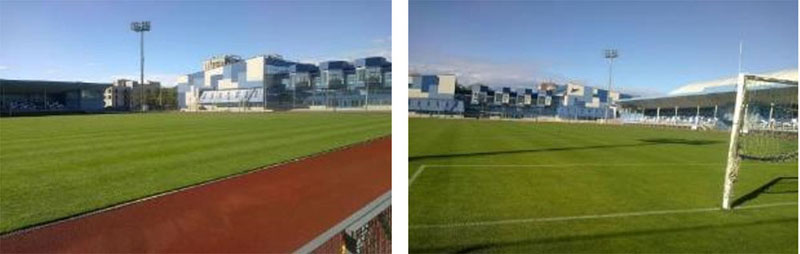

78. «Реконструкция тренировочной площадки Санкт-Петербургского государственного бюджетного учреждения «Центр физической культуры, спорта и здоровья Петродворцового района Санкт-Петербурга» г. Санкт-Петербург, г. Ломоносов, ул. Михайловская, д. 29, литера А».
Ответственный исполнитель – Минспорт России.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: прогнозируется отставание завершения ПИР в мае 2016 г.
В соответствии с Планом-графиком Программы реализация СМР: начало - июнь 2016 года, окончание – март 2017 г.
Согласно информации представителя эксплуатирующей организации, существующее инженерно-техническое обеспечение недостаточно. Необходимы дополнительные ресурсы. Требуется получение технических условий на подключение к инженерно-техническим сетям.
Минспорт России письмом от 17.06.2015 № ПН-07-10/3784 согласовал ЗП.
Получено положительное заключение экспертизы от 23.03.2016 г. № 78-1-1-3-0090-16 по проектной документации и результатам инженерных изысканий (без экспертизы сметной стоимости).

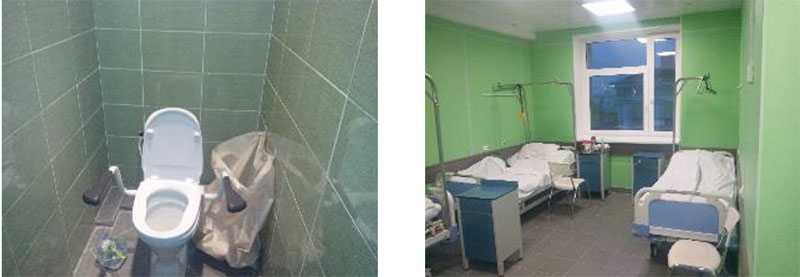

Планируется корректировка проектной документации, в ПСД не учтены требования к объектам спорта утвержденные постановлением Правительства РФ от 20 мая 2015 № 485. Планируется получение положительного заключения экспертизы в июне 2016 г. и начало СМР в августе 2016г.
В связи с тем, что тренировочная площадка находится в охранной зоне объектов культурного наследия (в соответствии с режимом использования данных территорий, капитальное строительство на них ограничено и требует ряда согласований), подрядной организацией было выполнено историко-градостроительное исследование для обоснования возможности проведения СМР и размещения необходимой инфраструктуры Чемпионата мира по футболу 2018 года.
Риски, проблемные вопросы:
- существует риск отставания от планового срока завершения ПИР в мае 2016 года.
Рекомендуемые меры:
- Комитету по строительству Санкт-Петербурга представить документы: ПОС и пояснительную записку проектной документации, технические условия на подключение инженерных сетей.
- В срок до конца июня 2016 комитету по строительству Санкт-Петербурга организовать получение положительного заключения Госэкспертизы на корректировку проектной документации и проверки достоверности сметной документации.
80. «Строительство тренировочной площадки Санкт-Петербургского государственного бюджетного образовательного учреждения дополнительного образования детей специализированная детско-юношеская спортивная школа олимпийского резерва Курортного района Санкт-Петербурга, г. Санкт-Петербург, г. Зеленогорск, ул. Объездная, д. 7, литера А».
Ответственный исполнитель – Минспорт России.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: прогнозируется отставание завершения ПИР в мае 2016 г.
Подключение к инженерно-техническим сетям отсутствует, требуется получение технических условий для подключения.
Минспорт России письмом от 17.06.2015 № ПН-07-10/3784 согласовал ЗП, пользователем объекта подписано соглашение с ФИФА.
Получено положительное заключение экспертизы: - 23.03.2016 г. № 78-1-1-3-0094-16 по проектной документации и результатам инженерных изысканий (без экспертизы сметной стоимости).
Планируется корректировка проектной документации, в ПСД не учтены требования к объектам спорта утвержденные постановлением Правительства РФ от 20 мая 2015 № 485. Планируется получение положительного заключения экспертизы в июне 2016 г. СМР планируют начать в июне 2016 г.
Взаимосвязанная гостиница "Форест Микс" по адресу: Санкт-Петербург, пос. Репино, Луговая ул., д.10А
Риски, проблемные вопросы:
- Существует риск отставания от планового срока завершения ПИР в мае 2016 года.
Рекомендуемые меры:
- Комитету по строительству Санкт-Петербурга представить документы: ПОС и пояснительную записку проектной документации, технические условия на подключение инженерных сетей.
- В срок до конца июня 2016 комитету по строительству Санкт-Петербурга организовать получение положительного заключения Госэкспертизы на корректировку проектной документации и проверки достоверности сметной документации.
81. «Строительство тренировочной площадки Санкт-Петербургского государственного бюджетного учреждения «Центр физической культуры, спорта и здоровья «Царское село» Пушкинского района, г. Санкт-Петербург, г. Павловск, Госпитальная ул., д. 24».
Ответственный исполнитель – Минспорт России.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: прогнозируется отставание завершения ПИР в мае 2016 г.
Требуется полная реконструкция существующего поля и строительство зданий, строений, сооружений и внутренних помещений.
Согласно информации представителя эксплуатирующей организации, инженерно-техническое снабжение обеспечено, получение новых технических условий для подключения не требуется.
Получено положительное заключение экспертизы: - 28.03.2016 г. № 78-1-1-3-0097-16 по проектной документации и результатам инженерных изысканий (без экспертизы сметной стоимости).
Планируется корректировка проектной документации, в ПСД не учтены требования к объектам спорта утвержденные постановлением Правительства РФ от 20 мая 2015 № 485. Планируется получение положительного заключения экспертизы в июне 2016 г. и начало СМР.
Тренировочная площадка находится в охранной зоне объектов культурного наследия (в соответствии с режимом использования данных территорий, капитальное строительство на них ограничено и требует ряда согласований), подрядной организацией было выполнено историко-градостроительное исследование для обоснования возможности проведения СМР и размещения необходимой инфраструктуры Чемпионата мира по футболу 2018 года.
Взаимосвязанная гостиница "Конгресс-комплекс" по адресу: г. Пушкин, ул.Радищева, д.4.
Риски, проблемные вопросы:
- Существует риск отставания от планового срока завершения ПИР в мае 2016 года.
Рекомендуемые меры:
- В срок до конца июня 2016 комитету по строительству Санкт-Петербурга организовать получение положительного заключения Госэкспертизы на корректировку проектной документации и проверки достоверности сметной документации.

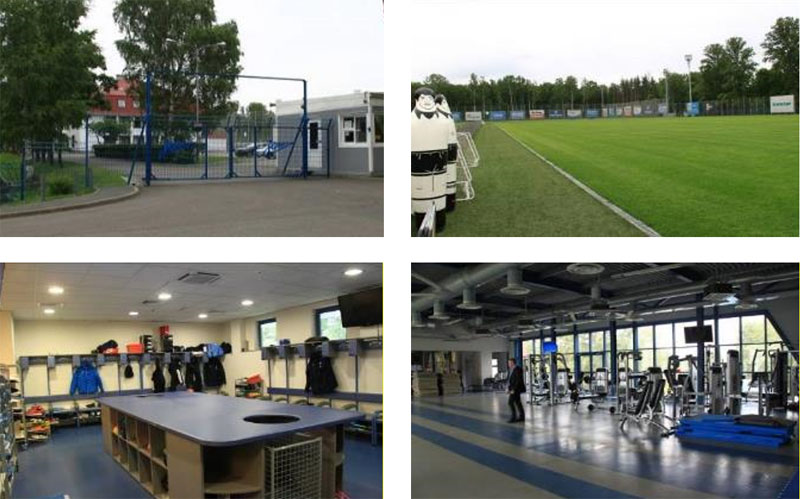

83. «Реконструкция тренировочной площадки на стадионе футбольного клуба «Зенит», г. Санкт-Петербург, ул. Аккуратова, д. 7Б.
Ответственный исполнитель – Минспорт России.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: срок реализации мероприятия не наступил.
Согласно информации представителя ФК «Зенит», объект подключен к инженерно-техническим сетям, получение новых ТУ не требуется.
Разработан проект реконструкции здания КПП с помещением для прессы. Получено разрешение КГИОП на право выполнения работ по сохранению (приспособлению) объекта культурного наследия регионального значения к современному использованию.
Разработан проект реконструкции здания главного корпуса спортивной базы, проведена экспертиза проектной документации, получено положительное заключение экспертизы проектной документации № 78-1-2-0069-15 от 22.05.2015 г. Получено разрешение КГИОП на право выполнения работ по сохранению (приспособлению) объекта культурного наследия регионального значения к современному использованию.
Риски, проблемные вопросы:
- отсутствуют.
Рекомендуемые меры:
- не требуются.

98.28. «Строительство тренировочной площадки на стадионе пос. Рощино, Ленинградская область. Выборгский район, муниципальное образование "Рощинское городское поселение", пос. Рощино, ул. Советская»
Ответственный исполнитель – Минспорт России
Исполнитель – Правительство Ленинградской области.
Текущий статус реализации: допущено отставание от планового срока начала ПИР в апреле 2016 года. (прогнозный срок получения ГЭ – июнь 2016)
Получен градостроительный план земельного участка от 07.11.2012 №RU47505106-01-07-01-003-0041.
В соответствии с решением суда от 17.04.2013 № А56-5123/2013 заключен договор бессрочного пользования земельным участком площадью 2,92 га.
Получены ТУ на подключение объекта капитального строительства к сетям водоснабжения и водоотведения от 7 мая 2013 № 1168/ПО (20,19 м3/сут.).
Получены ТУ на присоединение к электрическим сетям от 04.04.2013 №ОД-21800-1213462-7-12 (397,6 кВт по 1 категории, 232,4 кВт по 2 категории).
Получены ТУ на предоставление услуг связи от 10.07.2014 №0207/171603 (18 телефонных номеров, 1 радиофикация РАСЦО ГО и ЧС, 25 Мбит/с Интернет).
Заключен муниципальный контракт от 30.11.2015 № 03/01/15 на выполнение ПИР, проектно-сметная документация направлена 18.04.2016 в ГАУ «Леноблгосэкспертиза», прогнозный срок получения положительного заключения экспертизы – июнь 2016 г.
Риски, проблемные вопросы:
- отставание от планового срока завершения ПИР в апреле 2016 года.
Рекомендуемые меры:
- прохождение государственной экспертизы ПСД осуществлять поэтапно.
108. «Строительство строений и сооружений временного назначения и (или) вспомогательного использования для подготовки и проведения спортивных соревнований на территории стадиона в г. Санкт-Петербурге, Крестовский остров, Южная дорога, д. 25, в том числе проектные и изыскательские работы».
Ответственный исполнитель – Минспорт России.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком.
В соответствии с Планом-графиком Программы срок завершения ПИР - июль 2016 года.
Основные технико-экономические показатели:
- центр волонтеров - 1000 чел. (1000 кв. м.);
- центр билетирования - 170 чел. (412 кв. м.);
- центр аккредитации – 20 чел. (500 кв. м.);
- телевещательная зона – 150 чел. (6000 м2);
- IT служба – 120 чел. (1100 кв. м.); рекламная площадь – 8000 кв. м.;
- гостевой городок (коммерческие партнеры) – 3700 чел. (20000 кв. м.);
- гостевой городок (платное обслуживание) – 6600 чел. (30000 кв. м.);
- пресс-центр стадиона – 800 чел. (6000 кв. м.);
- логистика – 2000 кв. м.;
- пункт поддержки билетирования (не менее 4-х на внутреннем периметре вблизи турникетов – 4 чел./15 кв. м.;
14.05.2015 вышло постановление Правительства Санкт-Петербурга № 412 о предоставлении субсидии по проектированию строений и сооружений временного назначения в рамках реализации мероприятий по подготовке к проведению Чемпионата мира по футболу в 2018 году в Российской Федерации.
07.10.2015 заключено соглашение между комитетом по строительству Санкт-Петербурга и АНО «Арена – 2018» о предоставлении субсидии АНО «Арена-2018» на финансовое обеспечение мероприятия.
Риски, проблемные вопросы:
- отсутствуют.
Рекомендуемые меры:
- не требуются.
III. Подпрограмма «Строительство и реконструкция транспортной инфраструктуры»

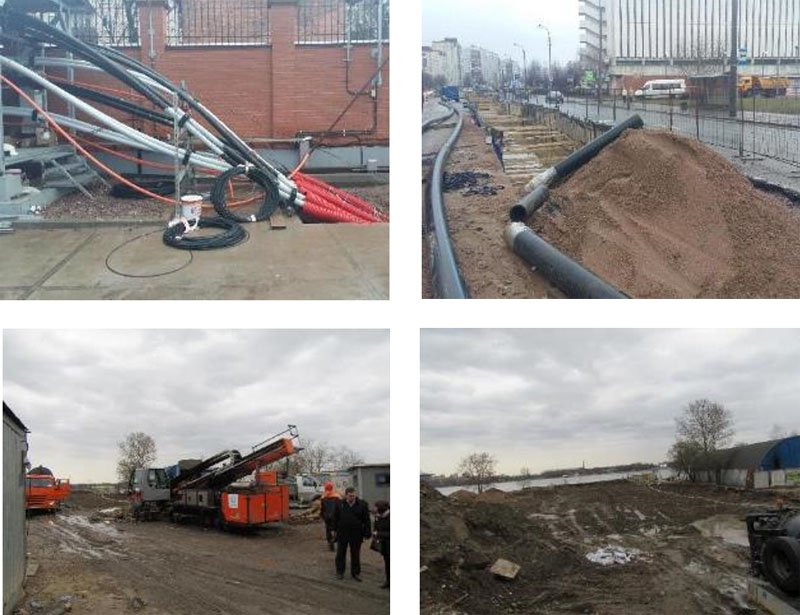

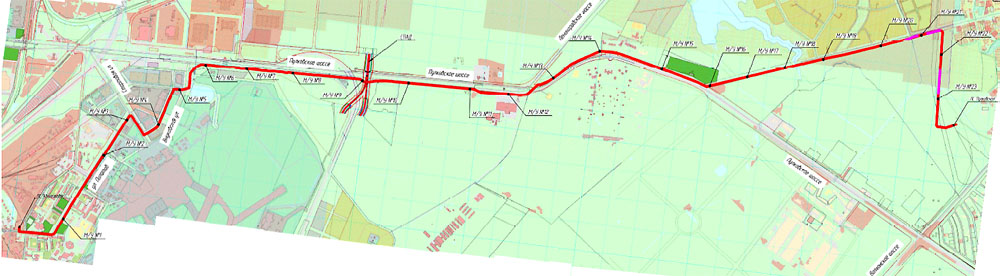

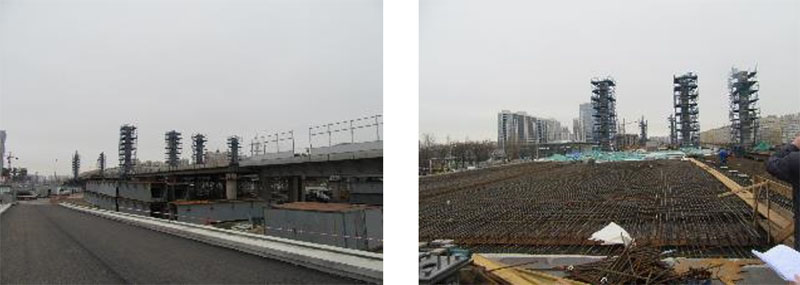

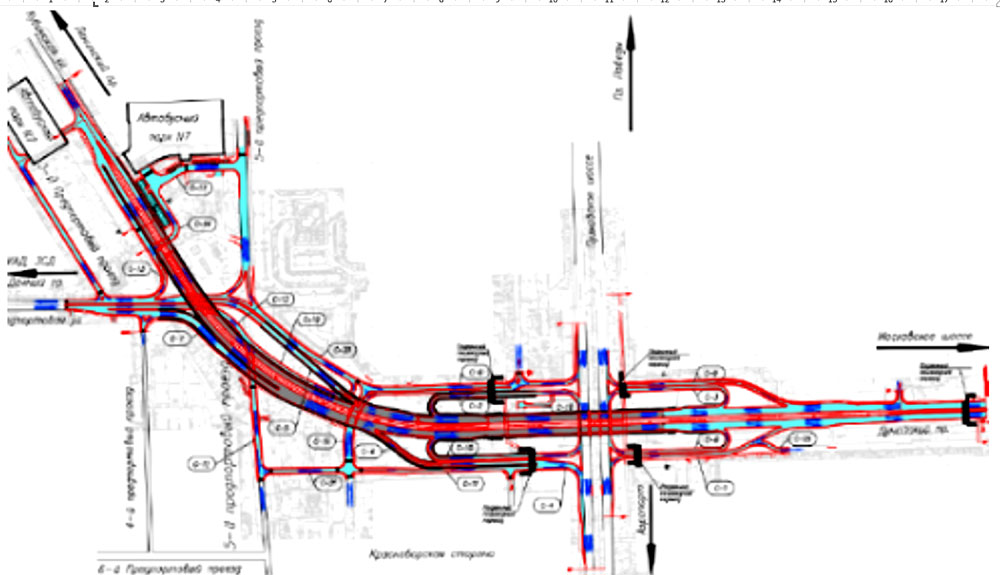

198. «Строительство путепроводной развязки на пересечении Пулковского шоссе с Дунайским проспектом, обеспечивающей подъезд к аэропорту» г. Санкт-Петербург.
Ответственный исполнитель - Минтранс России.
Соисполнитель – Росавтодор.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: прогнозируется отставание от планового срока завершения ПНР в марте 2017 г.
Получено положительное заключение ФАУ «Главгосэкспертиза»:
- проектная документация от 21.10.2013 № 369-13/СПЭ-0779/02;
- сметная стоимость от 21.10.2013 № 371-13/СПЭ-0779/05.
Получено разрешение на строительство от 26.03.2014 № 78-110-22120-2014.
Заключен государственный контракт от 31.12.2013 № С-154 на выполнение строительно-монтажных работ со сроком завершения работ – в июне 2017 года. (Согласно дополнительному соглашению от 13 марта 2014 г. № 1-С-25).
Ведутся строительно-монтажные работы:
- по четырем пешеходным тоннелям из пяти: № 1, 2, 3, 4 строительная готовность 97%, по пятому пешеходному тоннелю №5 строительная готовность 61%
- Путепровода (строительная готовность – 62%):
- монтаж опор: 90%
- монтаж металлоконструкций: 64%
- вынос коммуникаций (строительная готовность – 92%)
- водопровод: 96%
- канализация: 96%
- сети связи: 100% (58 млн. руб.)
- кабельные линии 10 кВт: 95%
- переустройство ВЛ 110 кВ: 94%
- газопровод: 98%
- тепловые сети: 97%
- дорожные работы и армогрунтовая насыпь: 88%
- устройство наружного освещения: 38%
- устройство шумозащитного остекления домов: 47%
- устройство шумозащитных экранов: 42%
На выполнении указанных работ задействовано 550 человек и 85 единиц техники.
Риски, проблемные вопросы:
- не выполнен землеотвод и освобождение территории «Балтийская столица», без решения вопроса невозможно организовать съезд на ул. Предпортовая и выезды на КАД и ЗСД .
Рекомендуемые меры:
- Комитету по развитию транспортной инфраструктуры Санкт-Петербурга обеспечить межевание и передачу земельного участка подрядной организации для выполнения работ.
Для справки. Планируется дополнение постановлением правительства новых мероприятий:
- 198. 1 Строительство моста с выходом на Крестовский остров в створе Яхтенной улицы
- 198. 2 Строительство набережной Макарова от Адмиральского проезда до ЗСД
- 198. 3 Строительство набережной Макарова с мостом через р.Смоленку. 2-я очередь. Участок от транспортной связи через остров Серный до Адмиральского проезда
- 198. 4 Реконструкция Песочной набережной, набережной Адмирала Лазарева с выходом на Леонтьевский мыс и Васильевский остров. 1-я очередь. Строительство моста через Малую Неву в районе острова Серный
202. «Строительство участка Невско-Василеостровской линии метрополитена от станции "Приморская" до станции "Улица Савушкина" включая станцию "Новокрестовская", г. Санкт-Петербург».
Ответственный исполнитель - Минтранс России.
Соисполнитель – Росавтодор.
Исполнитель – Правительство Санкт-Петербурга.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком.
В соответствии с Планом-графиком Программы сроки выполнения СМР– январь 2018.
Основные технико-экономические показатели: общая протяженность строящихся тоннелей от существующей станции «Приморская» до конечной станции «Улица Савушкина», включая станцию «Новокрестовская» - 5,7 км.
ПИР завершены, в отношении технической части проекта в ФАУ «Главгосэкспертиза России» проведена процедура государственной экспертизы, получено положительное заключение от 08.05.2015 № 699-15/ГГЭ-9381/04, в отношении сметной части проекта проведена процедура государственной экспертизы по проверке достоверности определения сметной стоимости объекта, получено положительное заключение экспертизы от 17.07.2015 № 971-15/ГГЭ-9381-10;
23.09.2015 заключен государственный контракт № КСМ 12/2015 на СМП (стоимость работ 30 086,5 млн. руб.), срок завершения работ 28.02.2018. Получено разрешение на строительство от 23.10.2015 № 78-002-0097.1-2015.
Скорость движения проходческого щита:
| План | Факт | Отставание
| Колец | Метров | Колец | Метров | %
| Декабрь 2015 | 56 | 100,8 | 22 | 39,6 | 61 %
| Январь 2016 | 64 | 115,2 | 92 | 165,6 | -44 %
| Февраль 2016 | 127 | 228,6 | 112 | 201,6 | 12 %
| Март 2016 | 207 | 372,6 | 166 | 298,8 | 20 %
| Апрель 2016 | 207 | 372,6 | 110 | 198 | 47%
| ИТОГО | 661 | 1190 | 502 | 904 | 24%
|

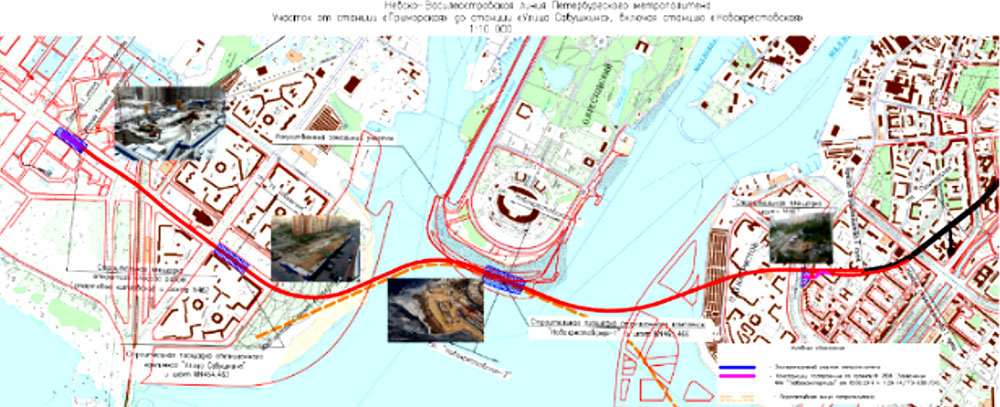

СМР разделены на следующие участки:
- стартовый котлован (шахта 462). Начало СМР - 03.12.2015. По состоянию на 26 апреля 2016 г., щит (ТПМК) находится на расстоянии 280 метров от станции «Улица Савушкина». Ведутся работы по устройству жёсткого основания 650 м., устройство верхнего основания и монтаж вентиляционного перекрытия 300 м.
- станция «Улица Савушкина» (шахта 464, 463), протяжённость участка 1 237 м. (684 кольца). Срок проходки согласно контракту 30.05.2016. Сооружение свай-колон в количестве 40 штук из 74 (54%). Завершены работы по сооружению ограждающих конструкций методом «Стена в грунте». Ведется струйная цементация грунтов (90%).
- станция «Новокрестовская» (шахта 465, 466, демонтажный котлован) протяжённость участка 1 927 м. (1070 колец). Срок проходки согласно контракту 15.11.2016. Выполнена подготовка территории 100%, струйная цементация грунтов 100%, сооружение свай-колон в количестве 124 штук выполнено на 100%, завершены работы по сооружению ограждающих конструкций методом «Стена в грунте» 100%, демонтажный котлован готов на 100%.
- демонтажная камера (шахта 467) протяжённость участка 2 045 м. (1136 кольца). Срок проходки шита согласно контракту 30.04.2017 с последующим демонтажем шита и извлечением через демонтажный котлован на ст. «Новокркстовская» (прогнозный срок июнь 2017)
- примыкание к станции «Приморская» двумя однопутными тоннелями: 600 м. выполняя мелким щитом 5.6 м (начало работ июль, окончание октябрь 2016) и 300 м. вручную на молотках и с помощью эректора установка колец (к работам приступили, окончание работ октябрь 2016).

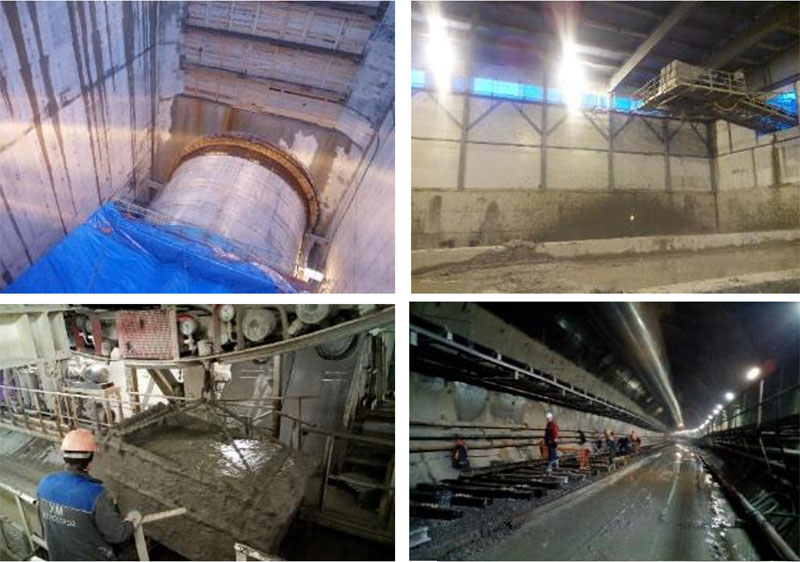

При сооружении двухпутного тоннеля согласно проекта используется один щит (ТПМК) возникают сложности в связи сложных гидрогеологических условий на участке тоннеля от стартового котлована до ст. «ул. Савушкина» (наличие гравийно-галечного материала, валунов и обводненных грунтов), о чем свидетельствуют отчеты по горно-экологическому мониторингу.
С кольца № 387 (29.03.2016) снизились темпы проходки с 10 колец в сутки до 2 колец в сутки при плановой скорости 7 колец в сутки. Снижение скорости связано с обводненным грунтом и низкими темпами вывоза грунта, разработанными при сооружении двухпутного тоннеля.
Для консолидации грунтов и увеличения темпов проходки произведен испытания материала «Капкан», направлено письмо в ООО «Херренкнехт тоннельсервис» о возможности применения и об отсутствии воздействия материала на ТПМК.

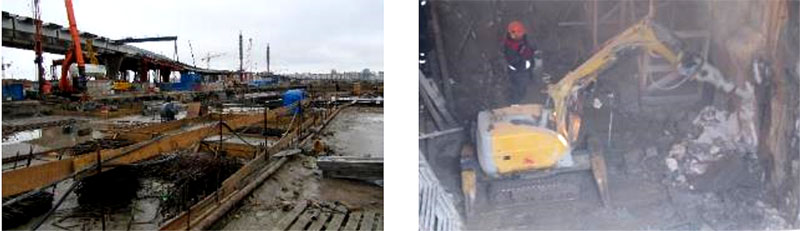

Стартовый котлован
Станция «Новокрестовская»
Риски, проблемные вопросы:
- сложные гидрогеологических условий наличие гравийно-галечного материала, валунов и обводненных грунтов.
Рекомендуемые меры:
- Комитету по развитию транспортной инфраструктуры Санкт-Петербурга обеспечить увеличение количество автотранспорта для вывоза грунта разработанного при сооружении двухпутного тоннеля и обеспечить выполнения суточных темпов проходки тоннеля.
- Комитету по развитию транспортной инфраструктуры Санкт-Петербурга регулярно осуществлять контроль фактического исполнения графика производства СМР и ПНР.
V. Подпрограмма «Подготовка инфраструктуры здравоохранения»
214. «Капитальный ремонт государственного бюджетного учреждения здравоохранения "Покровская больница", г. Санкт-Петербург, Васильевский остров, Большой проспект, д. 85».
Ответственный исполнитель - Минздрав России.
Исполнитель - Правительство Санкт-Петербурга.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком.
В соответствии с Планом-графиком Программы сроки выполнения СМР: апрель 2014 – октябрь 2017.
В 2016 году объем финансирование составляет 59,3 млн. рублей, из которых:
- 57,9 млн. рублей ассигнования, выделенные в 2016 году,
- 1,4 млн. рублей экономия, образовавшаяся в 2015 году после приемки фактически выполненных работ, и в 2016 году открыта учреждению ОСИЦ.
Состоялись аукционы, ведется разработка ПИР
- капитальный ремонт центрального холла кардиологического корпуса состоялся аукцион 15.04.2016 на сумму 2,67 млн. рублей (реестровый №0372200262216000060). Ориентировочная дата заключения ГК – до 12.05.2016, прогнозный срок завершения СМР – 09.09.2016.
- капитальный ремонт здания проходной литер «П», 26.04.2016 подготовлена сметная документация на 2,1 млн. руб., ведутся доработка замечаний, прогнозный срок заключения контракта на СМР 10 июля 2016, завершение СМР октябрь 2016.
Размещены аукционы на электронной площадка Сбербанка:
- капитальный ремонт помещений хирургического отделения хирургического корпуса на сумму 18,81 млн. рублей, прогнозный срок заключения договора на СМР – 10 июля 2016, завершения СМР – 07.10.2016.
- капитальный ремонт помещений операционного блока хирургического корпуса на сумму 10,78 млн. рублей.
- капитальный ремонт помещений отделения оторингологии хирургического корпуса, литер «К» на сумму 9,0 млн. руб., прогнозный срок заключения договора на СМР 25 июля 2016, завершения СМР конец ноября.
- капитальный ремонт помещений операционного блока 2,4-й этаж хирургического корпуса, литер «К» на сумму 10,8 млн. руб., прогнозный срок заключения контракта на СМР – 10 июля 2016, завершения СМР 07.10.2016
- капитальный ремонт помещений холла хирургического корпуса и галереи перехода в кардиологический корпус 1-й этаж на 3,4 млн. руб., прогнозный срок заключение договора на СМР июль 2016, завершение СМР октябрь 2016.
- капитальный ремонт мягкой кровли административного и кардиологического корпусов, аукцион на ПИР 10 мая 2016, планирует заключить договор на СМР в начало июня 2016, плановый срок исполнения контракта сентябрь 2016.
- ремонт забора вдоль Большого проспекта, согласно заключенному контракту завершение ПИР октябрь 2016, прогнозный срок заключение контракта на СМР август 2016, завершение СМР 25 декабря 2016 (предварительная оценка СМР - 5,6 млн. рублей).
Продолжается работа по разработке аукционной документации на благоустройство территории (5 615 кв. м.), проект проходит КГИОП по культурному наследию, регионом предусмотрено финансирование только ПИР (1,7 млн. рублей), прогнозный срок заключения договора на ПИР август 2016, завершение ПИР 25 декабря 2016. Выполнение СМР перенесено на 2017 год (финансирование СМР из прочих источников), прогнозный срок выполнения СМР 130 рабочих дней.
Риски, проблемные вопросы:
- Высокая вероятность отставания от сроков ПИР благоустройства территории в связи с согласованием проекта КГИОП как объект культурному наследию, до настоящего времени не определён источник финансирования СМР, прогнозный срок завершения СМР конец октября 2017.
- существует несоответствие сроков региональной программы подготовки Санкт-Петербурга к чемпионату мира по футболу срокам Плана-графика;
- плановые показатели региональной программы, фактической стоимости и объемов работ в рамках контрактов и бюджета Санкт-Петербурга на 2015-2017 гг. не соответствуют объемам финансирования Плана-графика;
- Комитетом по здравоохранению Санкт-Петербурга письмом от 26.09.2014 № 01/17-6048/14-1-3 направлено обращение в Минздрав России о внесении изменений в План-график в части актуализации сроков реализации мероприятия.
- Территория Покровской больницы входит в состав комплекса «Покровская община сестер милосердия» является объектом культурного наследия регионального значения на основании Распоряжения КГИОП №10-21 от 22.06.2009 г.
Рекомендуемые меры:
- Минздраву России ускорить внесение изменений в План-график в части актуализации сроков реализации мероприятия;
- Комитету по здравоохранению Санкт-Петербурга обеспечить приведение сроков и финансовых показателей региональной программы в соответствие Плану-графику.
215. «Капитальный ремонт государственного бюджетного учреждения здравоохранения "Городская больница № 31", г. Санкт-Петербург, пр. Динамо, д. 3».
Ответственный исполнитель - Минздрав России.
Исполнитель - Правительство Санкт-Петербурга.
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком.
В соответствии с Планом-графиком сроки выполнения СМР: август 2014 – апрель 2018.
В 2016 году объем финансирование составляет 27,29 млн. рублей, из которых:
- 24,5 млн. рублей ассигнования, выделенные в 2016 году,
- 1,24 млн. рублей экономия, образовавшаяся в 2015 году после приемки фактически выполненных работ, и в 2016 году открыта учреждению ОСИЦ.
- 1,55 млн. рублей ассигнования по заключенным, но неисполненным в 2015 году ГК.
Исполнены и оплачены работы по государственным контрактам, не завершенным в 2015 году:
- с ООО «Рентранс» от 18.11.2015 №0372200000915000306-00292589-01 (РНК 2781304570915000338) на ремонт палат и кабинета старшей сестры 8-го (гинекологического) отделения на сумму 0,61 млн. рублей,
- с ООО «СтройПлюс» от 02.12.2015 №0372200000915000324-0029259-02 (РНК 2781304570915000351) на ремонт помещений карантинизации плазмы отделения переливания крови на сумму 0,87 млн. рублей.
В рамках исполнения указанных ГК выполнены работы по ремонту полов, стен, потолков, дверных проемов, оконных заполнений, ремонт сетей электроснабжения, водоснабжения, водоотведения, отопления.
29.03.2016 объявлен аукцион на ремонт коридоров и лифтовых холлов стационара на сумму 3,5 млн. рублей (реестровый № 0372200000916000081). В плане до 6 мая 2016 заключение договора на СМР, плановый срок исполнения договора 50 рабочих дней.
Включены в план закупок:
- 05.04.2016 аукцион на ремонт клинико-диагностическая лаборатория (КДЛ) на сумму 8,82 млн. рублей,
- 08.04.2016 аукцион на замену лифта на сумму 4,25 млн. рублей, срок исполнения СМР до 1 октября 2016.
- 15.05.2016 благоустройство территории (срок исполнения СМР – 50 рабочих дней).
- 6.05.2016 ремонт пищеблока 2-я очередь (срок исполнения СМР – 90 рабочих дней).
Риски, проблемные вопросы:
- существует несоответствие сроков региональной программы подготовки Санкт-Петербурга к чемпионату мира по футболу срокам Плана-графика;
- плановые показатели региональной программы, фактической стоимости и объемов работ в рамках контрактов и бюджета Санкт-Петербурга на 2015-2017 гг. не соответствуют объемам финансирования Плана-графика;
- Комитетом по здравоохранению Санкт-Петербурга письмом от 26.09.2014 № 01/17-6048/14-1-3 направлено обращение в Минздрав России о внесении изменений в План-график в части актуализации сроков реализации мероприятия.
Рекомендуемые меры:
- Минздраву России ускорить внесение изменений в План-график в части актуализации сроков реализации мероприятия;
- Комитету по здравоохранению Санкт-Петербурга обеспечить приведение сроков и финансовых показателей региональной программы в соответствие Плану-графику.
VII. Подпрограмма «Строительство и реконструкция инфраструктуры энергоснабжения»
259. «КЛ 110 кВ Крестовская - Василеостровская, г. Санкт-Петербург».
Ответственный исполнитель - Минэнерго России.
Исполнитель – АО «Ленэнерго».
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком.
В соответствии с Планом-графиком Программы сроки выполнения СМР – октябрь 2016.
Основные технико-экономические показатели: площадь земельного участка - 11,8611 га, общая протяженность трассы – 3,2 км, количество цепей – 2 шт.
- Получено положительное заключение ФАУ «Главгосэкспертиза России» от 31.03.2015 № 251-15/СПЭ-3489/02 (проектная документация) и №261-15/СПЭ-3489/05 (проверка достоверности сметной стоимости).
- Получен ордер Государственной Административно-технической инспекции на производство плановых работ от 16.07.2015 № У 3272.
- Заключен договор подряда на выполнение СМР и поставку оборудования от 13.07.2015 года № 15 4694 с ООО «Меридиан».
- Выполнены следующие СМР:
- Участок № 1 от ПС 330кВ «Василеостровская» до МУ № 1а (ул. Железноводская, пр. КИМа): Выполнена траншейная прокладка кабеля, обратная засыпка лотков и труб песчано-гравийной смесью с установкой ж/б плит. Выполнено черновое благоустройство. Выполнена заводка 2 КЛ 110 кВ в кабельный полуэтаж ПС 330 кВ Василеостровская.
- Участок № 2 от МУ № 1а до МУ № 1 (пр. КИМа, ул. Уральская): Выполнена прокладка кабеля, обратная засыпка лотков и труб песчано-гравийной смесью с установкой ж/б плит, монтаж соединительных муфт. Выполнено черновое благоустройство.
- Участок № 3 от МУ № 1 до МУ № 2 (ул. Уральская, ул. Кораблестроителей): Выполнена прокладка кабеля, обратная засыпка лотков и труб песчано-гравийной смесью с установкой ж/б плит, монтаж соединительных муфт. Выполнено черновое благоустройство.
- Участок № 4 от МУ № 2 до МУ № 3 (ул. Кораблестроителей, Морская наб.): Выполнена прокладка кабеля, обратная засыпка лотков и труб песчано-гравийной смесью с установкой ж/б плит, выполнен монтаж соединительных муфт. Выполнено черновое благоустройство.
- Участок № 5 от МУ № 3 до ПС 110кВ Крестовская (Морская наб., Крестовский о.): Выполнена 1 скважина ГНБ через Невскую губу Финского залива. Выполняется 2 скважина ГНБ через Невскую губу Финского залива.
- Монтаж оборудования: Выполняется монтаж ячейки КРУЭ-110 кВ на 1 секции ПС №357 «Крестовская». Осуществлена поставка 24 барабанов с силовым кабелем 110 кВ.
Работы ведутся на участке №5, задействовано 8 человек и 3 единицы техники.
Риски, проблемные вопросы:
- отсутствуют.
Рекомендуемые меры:
- не требуются.
260. «Строительство КЛ 110 кВ от ПС 330 кВ «Пулковская» до ПС 110 кВ «Авиагородок», г. Санкт-Петербург».
Ответственный исполнитель – Минэнерго России.
Исполнитель – АО «Санкт-Петербургские электрические сети»
Текущий статус реализации: мероприятие реализуется в сроки, установленные Планом-графиком.
В соответствии с Планом-графиком Программы сроки выполнения СМР: октябрь 2015 – февраль 2017. Согласно ПОС продолжительность строительства 15 месяцев.
Получено согласие КГИОП (письмо от 18 октября 2012 № 3-84/7-1) на прокладку трассы кабельной линии 110 кВ по объектам культурного наследия методом горизонтально-направленного бурения в соответствии с заданием КГИОП по сохранению объектов культурного наследия.
Получены технические условия (письмо от 24.08.2011 № 4086) на технологическое присоединение ПС 110 кВ Авиагородок с присоединённой (трансформаторной мощностью 126 МВА и максимальной мощностью 59,14 МВт (66,15 МВА) двумя КЛ 110 кВ к двум резервным ячейкам РУ 110 кВ ПС 220 кВ Чесменская и одной КЛ 110 кВ к одной ячейке РУ 110 кВ ПС 330 кВ Пулковская.
Получено положительное заключение государственной экспертизы от 28.08.2015 № 78-1-5-0297-15.
Заключен договор на СМР от 28.08.2015 № 107/15/С.
Риски, проблемные вопросы:
- Значительная часть трассы кабельной линии проходит по территориям объектов культурного наследия федерального значения «Обсерватория Пулковская», мемориал в память обороны города в 1941-1944 гг. «Зеленый пояс Славы Ленинграда», «Пулковский рубеж», что потребует дополнительных согласований.
Рекомендуемые меры:
- не требуются.
|
